重新审视计划维修——别让“按部就班”毁掉你的设备

上周去一家汽配厂,车间主任老李拉着我吐苦水:“我们完全按手册做计划维修,该换的换、该保养的保养,可上月一台主电机还是烧了,直接停产三天。这计划维修到底有没有用?”

我当时没接话。说实话,这种困惑我见过太多。很多人以为计划维修就是照着表打钩——到时间就拆,到里程就换。但真这么简单,设备管理也就没必要设个专职工程师了,对吧?

这事儿得从根上捋一捋。计划维修,英文叫Planned Maintenance,核心是在故障发生前介入。它不单单是“定期修”,而是一整套基于时间、基于状态、基于风险的综合策略。可问题就出在——太多工厂只学了个外壳,把计划维修做成了“打卡式维修”。

计划维修 ≠ 定期拆机

我先说个现象:某些企业,尤其是流程型行业,至今还在迷信“大修”周期。每两年必须全停,所有泵拆一遍,所有阀芯换新。看起来很严谨,对不对?可结果呢?我见过拆完装回去振动反而变大的。人常说“东西都是修坏的”,这话在机械领域不全对,但过度的、无差别的计划维修确实会引入人为故障

真正的计划维修,得先分级。A类设备——一旦故障就全线瘫痪的那种——你得上状态监测:振动分析、油液分析、红外热像,然后基于实时数据定维护窗口。B类、C类,才可能更多采用基于时间的策略。一刀切是最懒的,也是最贵的。

工厂设备巡检员正在记录振动数据,计划维修
工厂设备巡检员正在记录振动数据,计划维修

我特别反感一种说法:“我们设备老旧,不敢不勤保养。”老旧设备反而更需要精准——盲目拆装会加速密封失效、间隙变化、对中偏差。你得明白,计划维修真正的目的是保持可靠性,不是把设备当病人天天灌药

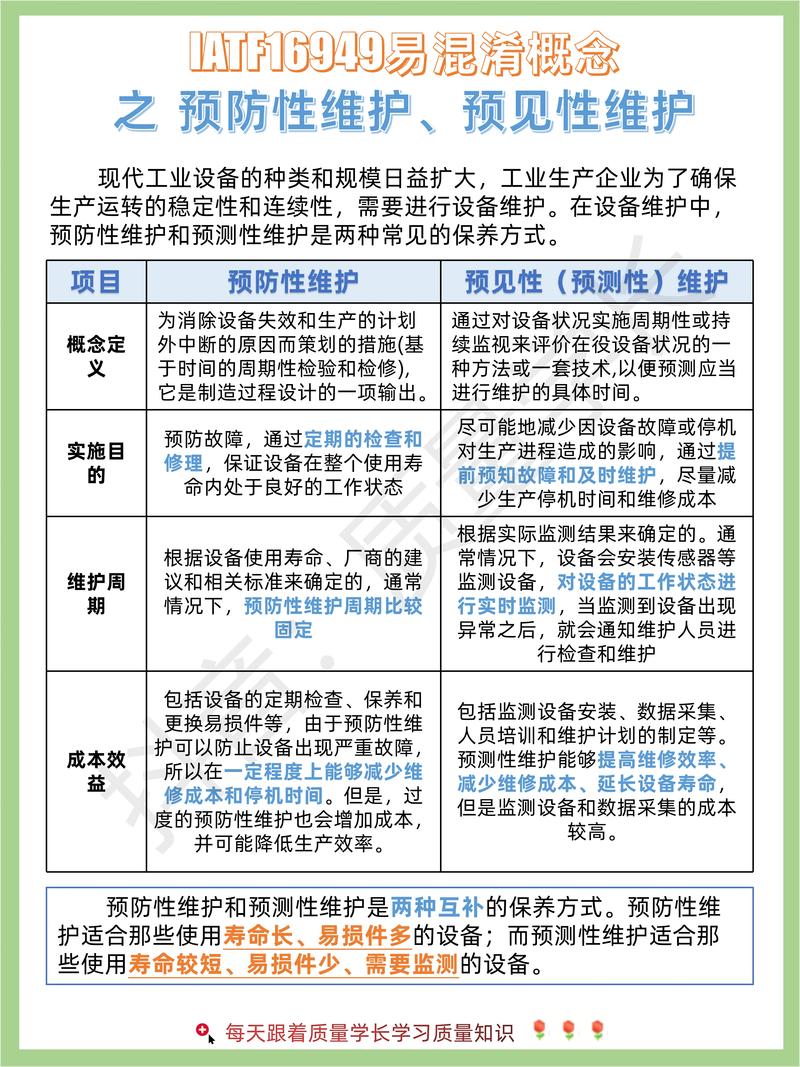

问:计划维修和预防性维修到底什么关系?

问:计划维修和预防性维修到底什么关系?
问:计划维修和预防性维修到底什么关系?

答:这问题我被问过不下二十遍。简单说,预防性维修(Preventive Maintenance)是计划维修的主要组成部分。预防性维修包括定期的清洗、润滑、调整、小件更换,这些都按固定周期排进计划。但计划维修的范畴更大——它还包括预测性维修(根据状态信号)、甚至主动维修(从设计上提升可靠性)。一句话:预防性维修是计划维修里最基础的一条腿,但你不能只有这条腿

举个例子:一台减速机,你每月加一次油,这是预防性计划。可如果你同时监测油里的铁屑含量,发现磨损率异常就提前开盖检查,那就是预测性成分了。计划维修这张“网”得织密。

计划维修排程:甘特图背后的暗流

一谈到排计划,好多人生怕漏掉任何项目。备件到了吗?工具在库吗?外包队伍能准时来吗?这些问题没落实,计划就是废纸。我去年辅导过一个注塑厂,他们计划停机8小时做全面保养,结果发现冷却水路清洗剂不够,现场骑电动车出去买——最后搞成12小时,还因为仓促没拧紧一处接头,开机漏了一地水。

设备计划维修排程甘特图,停工窗口
设备计划维修排程甘特图,停工窗口

所以我说,计划维修最考验的是资源统筹能力,不是技术能力。你得把工序拆细,每一步标注工时、责任人和前置条件。别信“差不多就行”。还有,检修窗这个概念必须刻进脑子里。你总不能在旺季硬抢八小时,生产经理不跟你急才怪。得用生产间隙、交接班时段、低谷期去嵌入小项,大项才轮到节假日或年度停工。

这里面门道多——有些活儿能合并,比如更换滤芯同时校准传感器;有些不能,比如轴承座加热安装后不能立刻测间隙。这些经验,手册上可不会写。

问:计划维修能消除非计划停机吗?

答:不能。完全消除那是做梦。计划维修只能力争把随机故障压到可接受的水平,并且让你在故障发生时快速恢复——因为有备件、有预案。真正好的计划维修体系,会保留5%~10%的产能余量去应对突发,而不是幻想零停机。我见过最夸张的案例:一家纸箱厂推行计划维修三年,非计划停机下降了67%,但仍有几次因为轴承早期疲劳没及时检出而跳机。那67%帮他们省了上百万,你说值不值?计划维修的价值不是零故障,而是可控的高可用度

数字化:计划维修的新拐杖?

这几年CMMS(计算机化维护管理系统)遍地开花。手机端派工、自动统计MTBF、备件自动补库……诱惑吧?可我也踩过坑。有一回,一个系统推荐某台空压机更换油分芯,理由是“运行满4000小时”。但现场点检员发现排气温度一直偏低,实际劣化并不严重。照系统提示换,当然是浪费。后来他们嵌入了温度趋势报警,才把规则调优。

数字化不是让你把脑袋挂在系统上。算法给出的只是建议,现场判断永远不可替代。不过,一个设计良好的系统确实能解决“忘掉”的问题——好多故障就是因为计划维修项目遗忘或延期累积出来的。

还有,数据质量是生命线。如果员工扫码巡检只是走形式,那系统里全是一堆垃圾数据。你指望它输出精准决策?别逗了。

说到人——我再提个容易被忽略的点:维修技工的技能保鲜。计划维修推行久了,有些人只会按作业指导书操作,遇到异常就上报,技术退化。这很危险。我建议定期轮岗、开展故障模拟演练,保持手感。毕竟工具再先进,拧螺丝的还是人。

维修工在CMMS系统前核对计划维修工单
维修工在CMMS系统前核对计划维修工单

重新理解“计划”二字

重新理解“计划”二字
重新理解“计划”二字

聊到最后,老李问我:“那我现在该咋改?”我说,先扔掉“计划就是定死日子维护”的想法。计划,其实是资源配置与优先级排序。你的维修预算有限、人力有限,那你必须基于设备关键性、失效率曲线、生产影响,去动态调整下周、下个月该干什么。极端点说,一台隔离泵和一台主反应釜的减速机,给你同样的定期保养待遇,本身就是一种错配。

有些前沿企业已经开始用RCM(以可靠性为中心的维修)逻辑重新审视计划维修任务清单。不是所有设备都适合简单的TBM(基于时间的维修),越来越多的位置适用CBM(基于状态的维修)或RTF(Run-to-Failure,用到坏再修)。这背后需要勇气——让一台非关键输送带跑到出故障而不提前更换,你报告敢写吗?但若计算过故障后果可控、备件和修复时间能保证,这就是最优经济策略。

我特别想强调:计划维修绝不是保守的代名词。它是用数据、经验、风险评估交织出的动态博弈。你得不断问自己:这个保养项目,到底在防止什么故障?发生概率多大?后果如何?如果答不上来,可能它就是个“安慰剂”项目,该砍就砍。

最后说点扎心的。很多工厂之所以坚持过度维修,是因为出了问题可以甩锅给“反正我按计划做了”。这种文化不改变,计划维修永远发挥不出五成功力。我见过真正厉害的维保经理,他们敢于挑战厂家手册(当然经过严密论证),把某型泵的大修间隔从一年拉到三年,靠油品监测和巡检定心,结果成本降了,可靠性反而升了。

所以,回到老李的问题。计划维修有没有用?当然有用。但不是你想的那种“照着葫芦画瓢”的用处。它是一套需要持续优化的治理体系,好计划维修让你夜里睡得着,烂计划维修让你停机时死得不明不白

该调整的维护清单,今天就去调。别等了。
