我做车间主任那会儿,排程软件还是个新鲜词儿。老赵——我们厂的计划员,每天对着一块大白板画线条,擦掉,再画。订单变更?插单?设备故障?紧急返工?白板就变成了一团乱麻。后来上ERP,模块里有排程,可那玩意儿……基本就是个表格美化工具,压根不考虑产能约束。我那时候拍桌子骂过:软件是为人服务的,还是让人为软件服务?
说实话,真正让我下定决心上专业排程软件,是一次惨痛的教训。出口单子,几十万的违约金,就因为排程失误导致全线停产三天。老赵哭着说‘我算不过来’,我也哭了——气哭的。从那开始,我像疯了一样研究APS、MES、排程算法……才发现这个领域的水,比我想象的深多了。❗

排程软件的‘坑’我踩得够多了
市面上的排程软件眼花缭乱,可大多数要么是花架子,要么是技术宅的玩具。有的厂商上来就吹遗传算法、模拟退火、约束理论,我问一句:‘能处理我们厂那种模具预热时间随季节变化的情况吗?’对方立马卡壳。😤 还有的软件,界面花哨得像个游戏,但实际操练起来,班组长根本不买账——‘不如我脑子快’。

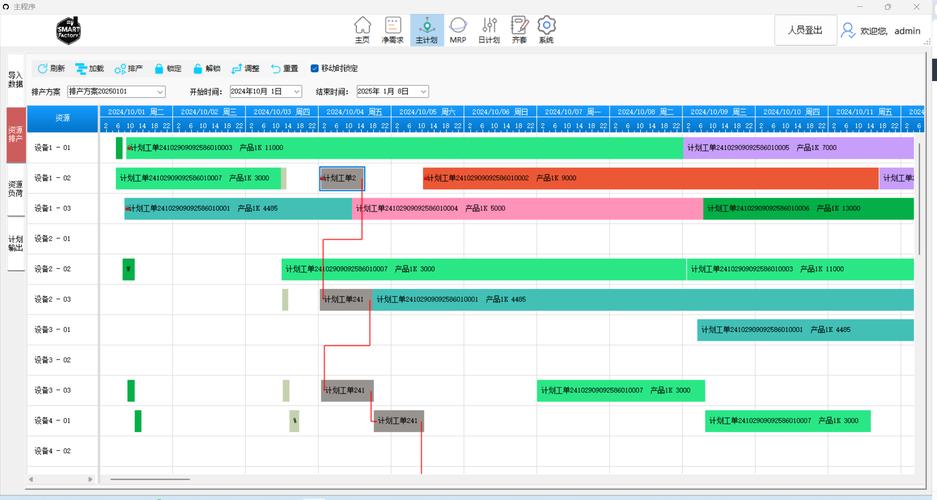

不过话说回来,好的排程软件确实能救命。我们厂现在用的这套,基于有限能力排程,把设备、人员、模具、物料全都绑在一起算。紧急插单的时候,系统能在几分钟内重新生成一个可行的计划,而且会把影响最小的那个方案标出来。这种功能……哎,早十年有这玩意儿,我头发能多一半。
选排程软件,千万别只看演示。一定要拿自己工厂的真实数据去跑,尤其要制造一些极端场景——比如突然断料、关键设备趴窝、客户改交期。看软件的反应速度,看优化结果是不是真的可执行。有些软件算出来的计划,理论上完美,一到车间就水土不服,因为没考虑‘人的因素’:张师傅只会操作3号机,李师傅周五要接孩子必须提前下班……这些细碎的现实,算法学不会,但你可以手动锁定,对吧?那就要看软件够不够灵活。

选型就像相亲,合适最重要

我见过太多同行被销售忽悠,买了所谓‘全功能旗舰版’,最后只用了其中10%的功能。钱花了,罪受了。其实对于大多数中小型制造企业,排程软件的核心就是:看得清、算得动、调得快。什么人工智能预测、数字孪生,那是锦上添花,先把基础打牢。
有一回,一家软件商来推销,开口闭口‘工业4.0’,‘自主智能排程’,演示的时候一切顺利。可当我们提出把工艺流程里的一个并行工序改为串行会怎样?工程师捣鼓了十分钟没改出来。我当场就说:这个软件不行。为什么?因为我们的工艺经常微调,不能快速修改工艺路线的排程软件,就是废铁。
这里必须强调一下:排程软件的数据输入是重中之重。工单、BOM、工艺路线、设备台账、工时定额……任何一个数据不准确,出来的计划就是垃圾。我们当初花了整整三个月清洗数据,期间生产不能停,简直是边开飞机边换引擎。后来上线时还是出了岔子:有个零件的加工时间,系统里是15分钟,实际因为夹具老化需要18分钟,结果下一道工序的工人天天等。就这么个小误差,差点引发车间暴动。💡
问:我工厂规模不大,就二十台机器,值得上排程软件吗? 答:值不值不在机器多少,而在你头疼不头疼。如果你每天花在协调、催活、改计划上的时间超过两个小时,或者因为排程混乱导致设备利用率低于70%,那就别犹豫。哪怕是一个单机版的排程工具,也比Excel强。关键是你得找到匹配自己复杂度的软件——别用大炮打蚊子,也别用弹弓打飞机。
上线不是终点,而是战争的开始
软件买回来,实施才是大问题。我们厂当初是强制推行。老赵第一个抵触:‘我干了一辈子,还不如一个电脑?’我没办法,让他用一周时间,跟软件同时排程,结果软件排出来的计划,按期交付率比他高20%,在制品库存降了30%。老赵服了。现在他成了最积极的维护者,天天盯着数据更新。
但实施里的坑还是数不胜数。比如,排程软件和ERP、MES的数据同步,说起来简单,做起来能扒层皮。我们接口调了一个月,还是会出现工单状态不一致。后来干脆安排专人每天核对一次。还有车间的报工,工人老是忘,导致计划执行反馈滞后,系统以为设备闲着实际在忙,调度又乱了。所以,上软件之前,先得把管理规范起来,否则就是给垃圾数据镀金。
有一个经验我特别想分享:排程软件一定要有“假设分析”功能。比如明天要来一个紧急大单,我得提前知道插进去会挤掉哪些现有订单,哪些客户可能受影响,有没有加班的必要。这个功能,我们用它躲过了至少三次重大交期危机。没有它,就只能靠拍脑袋,而人类的脑袋在几十个变量面前,就是个摆设。
问:排程软件出来的计划,车间不执行怎么办? 答:这是最常见的问题。根本原因往往是计划脱离实际,或者激励制度没跟上。你得让车间明白,按计划走能拿更多奖金,不按计划走会承担后果。另外,计划本身要有弹性,给现场留一点微调空间——我们不搞计划经济那套。还有,让班组长参与排程参数的设定,比如他们知道自己车间的换模时间到底是多少,而不是工程师坐在办公室拍出来的30分钟。参与感有了,抵触就少了。
最后说几句掏心窝子的话:排程软件不是灵丹妙药,它最多是个好参谋。真正起作用的还是人——人的决策、人的维护、人的灵活应变。但如果没有这个参谋,现代的制造业就像没有导航仪的船,漂到哪算哪。我们厂从上了排程软件,订单交付率从68%提到了92%,库存周转快了1/3。数据不会说谎。可这背后的痛苦转型,只有经历过的人才知道。现在让我再选一次,我还是会上,但会选得更精,推得更稳。
如果你正在纠结,不妨多找几家试用,拿真实数据猛操,别怕暴露问题。然后,让你的计划员、调度员、车间主任都参与进来——软件是给他们用的,不是给IT部门评职称的。👊
