工厂布局,搞不好就是在给对手送钱

上周去看了个机加工车间,刚进门就给我整不会了——毛坯区在东北角,半成品堆在西南角的过道上,成品区?压根没有,好不容易做完的零件直接摆在了办公室门口。叉车开得像在跑卡丁车,工人抱着图纸满车间找料。我忍不住问他们生产经理:这布局谁拍的板?他苦笑一声:历史遗留问题,都十年了。

说实话,这种场景太典型了。很多老板愿意花大价钱买高端设备,却舍不得花几天时间琢磨工厂布局。殊不知,工厂布局是制造系统的骨架,骨架歪了,再好的肌肉使不上劲,产能就是上不去。❗

物流断点,比设备停机更可怕

我见过一个做钣金的小厂,激光切割机效率极高,但折弯工序离了五十米远,中间还隔着一道防火门。每次割好的板子都得用液压车拉过去,一天往返几十趟,光是转运时间就占了整个加工周期的15%。问厂长为什么不把折弯机搬过来,他说:放不下了,那边有台摇臂钻床基本不用,但拆起来麻烦。得,就因为一台闲置设备,整个车间的物料流动被掐住了脖子。

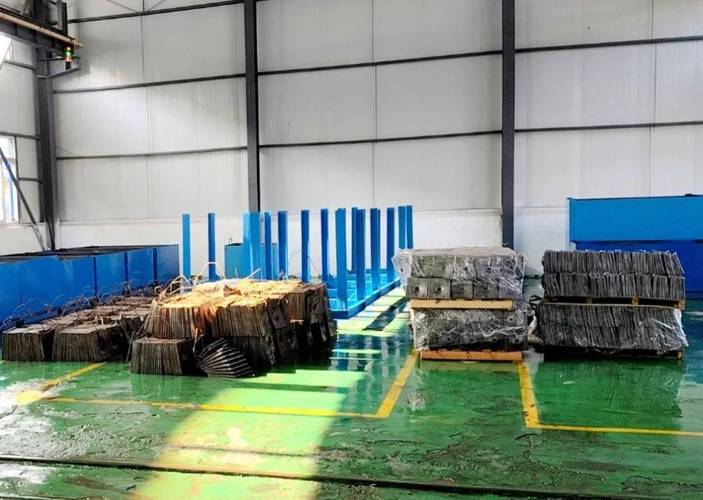

钣金车间混乱的物流通道与物料堆放实景
钣金车间混乱的物流通道与物料堆放实景

工厂布局的核心是什么?不是好看,是让物料流动的距离最短、最顺。日本丰田的“一个流”生产,本质上就是靠极致的布局来消灭搬运浪费。可咱们很多工厂,设备成行排列,看似整齐,实际上物料绕来绕去,物流线像意大利面条缠在一起。💡

所以我现在给工厂做诊断,第一个动作就是画一张动线热力图——把每批物料从进车间到出车间的路径用线条标出来,线条越粗代表流量越大。结果往往让老板大吃一惊:有些通道挤成一锅粥,有些区域门可罗雀。这哪是工厂,简直是迷宫。

没预留弹性?等着拆墙吧

有一回帮一个汽配厂做新厂规划,设备清单还没定,老板就急着划生产线。我拦住他:别忙,先想清楚三年后的产品结构。他不以为然:现在订单稳得很。结果两年后,新能源车型上量,旧的产线排不下新工装,不得不把隔墙敲了,临时架起一条辅线,车间里多了两根立柱,叉车频频撞上去……

规划阶段不预留柔性,后期改动的成本是初期的几十倍。这绝非危言耸听。现在市场变化快,模块化布局才是正道。比如将设备按功能组团,用快速连接的水电气接口,留出可扩展的区域。不要一次性把车间塞满,保持20%~30%的空白区做缓冲。不然你就像穿了一件质量很好的紧身衣,结果突然让你增重二十斤——除了撑破,别无他法。

模块化工厂布局的柔性生产单元示意图
模块化工厂布局的柔性生产单元示意图

人机工程,省的多是暗钱

人机工程,省的多是暗钱
人机工程,省的多是暗钱

很多人觉得人机工程学是玄学——桌子高一点低一点能有多大差别?我让他们拿秒表去测:一个工位上的操作员每取一次零件多伸了二十公分手臂,一天重复八百次,累积下来就是多消耗了四十分钟。四十分钟什么概念?每天少干半个小时的活,一年就是十几个工作日凭空消失了。而且工人抱怨腰酸背痛,离职率蹭蹭涨,培训新人又是一笔糊涂账。

有个电子组装线,我们只是把工作台从一字排开改成U型,每个工位只需小范围转身就能拿到待装件和工具,良率立马提了三个点。三个点啊!对于日产量几万的产线,这是什么级别的收益?所以说,布局不合理,等于每天在往外撒硬币,还是悄无声息的那种。

问:老厂房改布局,最大的阻力在哪?

答:不是技术,是人的习惯。操作工习惯了伸手拿东西的位置,组长习惯了推车走的路线,仓管习惯了把料码在某个角落。你要挪设备,几乎是跟所有人对着干。我的经验是——别靠说教,靠数据。用视频拍下当前作业流程,算清楚走动、等待、弯腰的次数和耗时,然后模拟新布局后的对比,把节省的时间折算成钱。数字往桌上一拍,反对的声音能少一大半。当然,还得拉上几个骨干到现场模拟几天,让他们自己体会到方便。这叫“先小赢,再推广”。

问:厂房面积有限,怎么排都觉得挤,怎么办?

答:那就逼着自己做减法。不要总想着增加面积,先看看是不是有太多东西不该待在车间里了。我见过一家工厂,腾出了三分之一的地方,居然是把仓库里的呆滞料清掉了——五年前的报废件还舍不得卖。还有,多用立体空间,比如高位货架、空中输送线,甚至把辅助用房(比如更衣室、办公室)移到车间外挑出去的钢结构平台上。另外,重新梳理工艺流程,有些工序能合并就合并,能外协就外协,别让低价值工序占着黄金地段。实在不行,U型布局、细胞化布局都能在有限空间里做出更高密度。别迷信大面积,日本人几十平米照样玩出高产值。

那么,理想布局怎么落地?

那么,理想布局怎么落地?
那么,理想布局怎么落地?

纸上谈兵终觉浅。我建议分四步走:

  • 现状写实:画出精确的车间平面图,标明所有设备、通道、水电点位、物流路径。别偷懒用卷尺估,上激光测距。
  • 工艺梳理:拉一遍从原料到成品的所有工序,计算每道工序的节拍、在制品数量。找出瓶颈和浪费。
  • 仿真推演:用纸片模型或者简单的软件(比如simo模块)摆一摆,跑几遍物流钟,看哪里会堵。
  • 全员参与:别一个人关起门画图。让班组长、物料员、维修工都进来吵吵,他们能发现你永远想不到的盲点。然后,做出1:1的纸板模型在真实空间里模拟走线。这一步不能省!

最后想说一句,工厂布局不是一次性工程,它得跟着产品迭代而进化。每半年复盘一次,哪怕只挪动一台设备、打通一道墙,都是持续改善。别等到火烧眉毛才想起改,那时候的成本,可比重新建一个还高。✅

哦对了,开篇那个机加工车间,后来我们只花了三个周末,把设备重排为U型,成品区紧挨发货口,物流距离缩短了60%,第二个月产能就爬上来了——老板当晚非要请喝酒,说是省下的搬运费够他买台新加工中心。看吧,这就是布局的力量。
