上个月去内蒙出差,亲眼看到一台风机叶片运输车堵在了S105省道上。那叶片,足足七十米长,像一条搁浅的鲸鱼。我当时就想——风能应用,真不是插几根电风扇那么简单。
野蛮生长的早期项目,留下一堆头疼的‘孤儿机组’

说实话,中国风电这二十年,走得跌跌撞撞。2005年左右那波抢装潮,不少项目连测风塔都没立满一年就批了。结果呢?装上去的机组实际出力远低于可研报告。我认识一个业内的老哥,在西北运营着十几万千瓦的早期项目,他原话是:“有些机组一年就转俩月,其余时间不是在维修就是在等备件。” 你说气不气人。
问:早期风电场现在最棘手的问题是什么?
答:备件断供和基础老化。尤其是那些进口的齿轮箱,原厂早就停产,拆东墙补西墙成了常态。另外,很多风机基础浇筑时正值行业蛮荒期,施工队连夜赶工,导致塔筒垂直度偏差超标,现在每年都得做安全监测,生怕出事儿。❗
还有更荒诞的——某项目地原本是牧民草场,风机一转,低频噪声导致牛羊不归圈。牧民堵门要赔偿,最后开发商务农了,机组停了一半。你看,风能应用这领域,技术之外的门道多着呢。
低风速与高海拔:硬骨头怎么啃?
这两年热门的是分散式风电。说白了就是在用电负荷中心附近搞几台风机,自发自用。但这对机组要求极高。低风速地区,年均风速不到6米/秒,常规机组根本转不起来。逼得厂家在叶片气动外形上玩命优化——减重、加长、预弯,甚至用上了航空级的碳纤维材料。💡

问:高海拔风电场有哪些特殊挑战?
答:空气密度低,那发电量打折是明摆着的。更麻烦的是紫外线暴烈,普通油漆三年就粉化,螺栓锈蚀速度是平原的两倍。还有午后频发的瞬时大风,风向切变能直接把叶片甩出共振区,去年云南就有台机组因为变桨系统响应不及时,叶片拦腰折断了,维修费顶半台新机。
我们在青海一个4200米海拔的项目,冬天零下30度,润滑油稠得像沥青。运维人员上去前得先给机舱加热两小时,光这一项,年发电小时数就少了5%。这些实打实的损耗,可研报告里从来没有认真算过。❗
海上风电:不仅贵,而且险

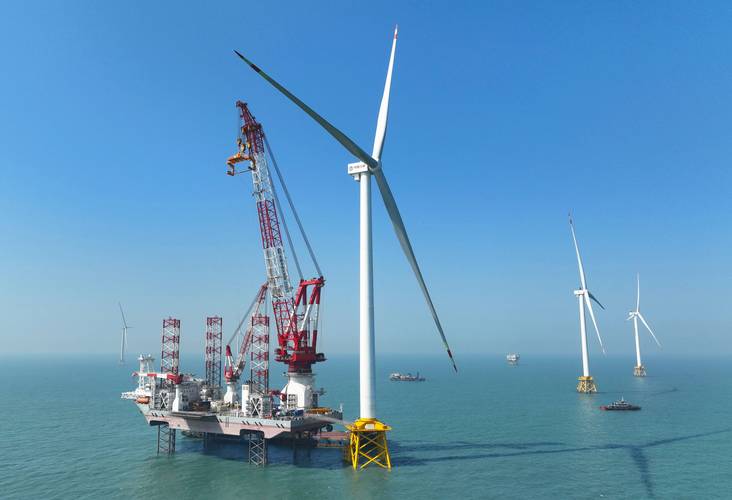

现在一提风能应用,最吸睛的肯定是海上风电。单机容量直奔16MW,叶片扫风面积比三个足球场还大。但你知道吊装的时候最怕什么吗?窗口期。真正的窗口期。我们团队去年在广东海域,为了等一个3米/秒以下的窗口,施工船在码头趴了整整19天,每天综合成本80万——就这么漂没了。

更冒险的是运维。我有个同事,去年第一次出海爬塔筒,浪高1.5米,登靠梯还没挂稳,人差点被甩进海里。他回来跟我说,“在海上,你才明白人类有多脆弱。那扇叶呜呜一转起来,整个塔筒都在发抖,你抱着梯子,感觉自己在跟一头巨兽对峙。” 听着就后脊发凉。
而且海工装备的折旧快得离谱。防腐涂层每年检修一遍,螺栓力矩检查更是月月都做。最远一个机位离岸60公里,运维船单程就得跑4小时,遇上涌浪,别说工作,能站稳不吐就算合格。不过话说回来,海上风资源是真的好,等效满发小时数轻松破4000,陆上项目羡慕不来。
问:海上风电和陆上风电的协同发展,有什么可行模式?
答:送端和受端的互补。比如在三北地区建陆上大基地,打捆特高压外送;同时东部沿海发展海上风电直供工业园区。但别忘了,这两种模式对电网的冲击曲线完全不同,怎么调度是个大难题。现在搞的源网荷储一体化,储能配置比例到底多少才经济?我们测算过,至少25%以上才勉强平滑,这成本谁吃得消?
最后想吐槽一句——媒体总在吹“风能应用进入平价时代”,但那是把土地成本、接网费用、隐性弃电风险全撇开不谈的结果。真正捅破窗户纸的人都知道,行业离健康盈利还有很长一段路。不过,看着那些庞然大物在荒野或海面上悠悠转动,又觉得这行干得挺值。不是吗?
