立体仓库,你真的用对了吗?——那些年我们踩过的坑

上个月去一个老客户那里看项目,进门他就苦笑:’上了立体仓库,效率没提多少,故障倒是天天有。’ 我一点都不惊讶。说实话,这行干了十几年,类似的抱怨听得太多了。不是立体仓库不好,是太多人把它当成即插即用的大家电了。

选型阶段:不是越大越先进就越好

第一次搞自动化仓库的老板,十个有九个会被销售带着走。动辄给你看30米高的超级货架,什么双深位、四向车,参数表拉出来能吓死人。可你的货呢?周转率算过吗? 有些厂子每天出库也就几十托,非整个堆垛机在那儿空跑,电费比人工还贵——图啥呢。

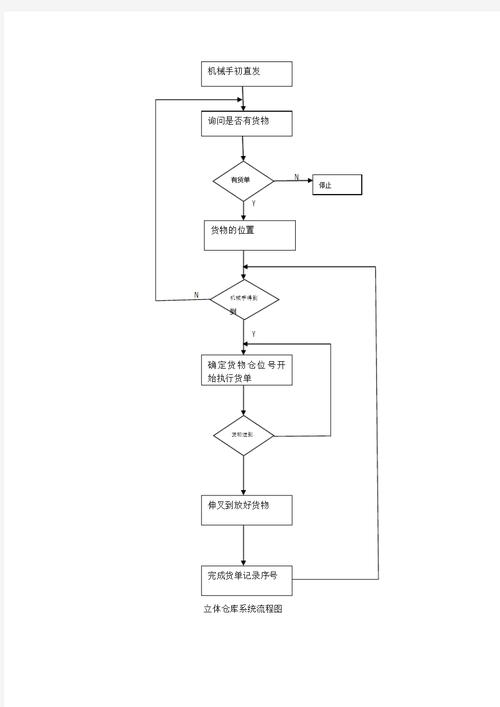

立体仓库选型决策流程图 制造业
立体仓库选型决策流程图 制造业
我常说,先别看设备,先回家翻翻出库单。SKU数量、日均出入库频次、最大最小库存,这些数字比任何宣传册都真实。有个做汽配的客户,上了套Miniload系统准备搞全自动拣选,结果发现80%的订单都是整车配件,反而更慢了。❗ 最后拆了输送线,改成人工复核区,才算救回来。 问:货位数是不是越多越好? 答:当然不是。很多企业总想一步到位,预留未来五年的增长。可五年后你的产品结构都变了,那些高位货位可能永远用不上,而地面拣选区挤得要死。💡 我的建议是:按当前实际需求上浮15%-20%就够了,关键是把流量路径做顺。立体仓库最贵的不是那几根钢架,是出入库效率。

货架与堆垛机:坑最多的环节

货架看着简单,几根柱子几片横梁,对吧?大错特错。立体仓库的货架精度要求,比普通高位货架高出一个数量级。你要是拿盖厂房的精度去做,就等着堆垛机天天报警吧。柱子垂直度偏差超过3mm,轨道接头错位1mm,都会让设备运行起来像在搓衣板上跳舞。
自动化立体仓库堆垛机轨道安装现场校准
自动化立体仓库堆垛机轨道安装现场校准
记得有一年冬天,北方一个项目,地坪没处理好,冻胀导致轨道局部拱起2厘米。那台堆垛机——进口的,几百万呢——直接卡在半空,最后把那一整排货架清空,重新灌浆。✅ 所以地坪要求必须写在合同前头,最好做整块的钢筋混凝土,表面硬度、平整度都要第三方检测。别听施工队拍胸脯,数据说话。 问:立体仓库对地坪到底要什么标准? 答:核心就两条:平整度和承载力。一般要求任意2米范围内高差不超过3毫米,整仓最大高差不超过15毫米;承载力的话,看你的货重和设备自重,但通常不低于5吨/平米。还有沉降问题,如果有软弱土层,必须打桩。这些钱省不了,否则后期维护成本能让你怀疑人生。

软件系统:往往是最后才被想起来,但最重要

软件系统:往往是最后才被想起来,但最重要
软件系统:往往是最后才被想起来,但最重要
硬件的问题肉眼可见,软件的问题会慢慢掐死你。很多项目硬件装好了,才发现WMS和ERP对不上,接口联调搞了三个月,数据还是一跳一跳的。特别是多批次、先进先出要求严格的行业,比如食品、医药,软件逻辑要是没设计好,整仓的货都可能是隐患。 说实话,国内做立体仓库的集成商,硬件能力这几年提升很快,但软件——尤其是调度算法和异常处理——还是弱项。有些系统连最基本的波次优化都做不好,硬是把立体仓库用成了’自动化版的静态储位’。那跟普通平仓有什么区别?不就是多了个会跑的堆垛机嘛。 问:上立体仓库必须更换现有的ERP吗? 答:不一定要换,但对接方案必须提前设计。常见的做法是加一层WCS(仓库控制系统)和WMS(仓储管理系统),通过中间表或API与ERP交互。关键是要定义清楚数据字段和时序,比如实时库存扣减、任务下发、异常回传。💡 有个诀窍:让IT和业务人员一起参与UAT测试,别等上线了才发现拣货路径反着跑。 说到底,立体仓库是一个系统工程。它像一条精心铺设的河道,货物流、信息流、设备流,哪一股堵了都会溢出。不要只看堆垛机的行走速度,那都是虚的;多看系统的可靠性和柔性。有时候,一个优秀的仓库规划,能让效率提升50%以上——而砸再多钱买最快的穿梭车也换不来。
