离散制造业排程软件:为什么很多工厂用了还是白花钱?
2026-09-04 17:16:51 作者:网编
分类:文章
不少工厂老板找我吐槽。
花几十万上了排程软件,结果调度室还是堆着一堆Excel。
排出来的计划,车间根本不认。
这不是白花冤枉钱吗?
很多厂商卖货的时候拍胸脯,说能降本多少,能砍多少逾期,上线之后才发现,那都是实验室里的理论数据,放到你乱糟糟的工厂里,根本转不动。
为什么你的排程软件跑出来的计划根本没人执行?
核心问题就一个:大部分排程软件,从根上就没贴合工厂的实际生产逻辑。
我去过一家做工程机械配件的工厂,调度室主管把我拉到电脑前给我看,软件排的计划,一天给那台服役8年的老铣床排了12小时满负荷活,连换刀、清理铁屑的时间都没留。你说这计划能执行吗?

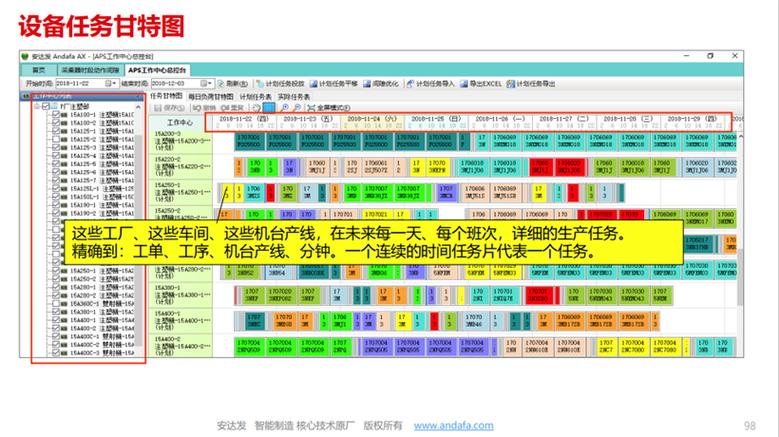

离散机械厂排程软件甘特图操作界面
问:市面上大部分排程软件都是按什么逻辑做计划的?
答:大多是基于理想产能做计算的,只会盯着订单交期倒推工序,完全不把工厂天天发生的异常当回事。你工厂的老设备平均三天出一次小故障,供应商送货动不动晚个大半天,工人偶尔请假,这些动态变量,很多便宜的排程软件压根不会纳入计算。
排出来的计划,从第一行就是错的。车间主管拿到手,推翻重排,还不如自己用Excel拉得快,软件自然就成了摆设。
不过话说回来,也不全是软件的锅。很多工厂选软件的时候,只看功能列表有多少项,不看是不是适配自己的生产类型。你做多品种小批量离散制造的,非要买那种给流程型化工行业做的排程软件,能好用才怪。
选排程软件,要盯着这几个核心指标走
💡 第一个:动态重排的速度
说实话,工厂里哪有顺风顺水的时候?插急单、设备坏、物料缺,都是常态。你改个订单,排程要跑一两个小时,调度员根本等不及,自然就弃用了。我之前接触过东莞一家做汽配的工厂,之前换了三次排程软件,最后留了那款能分钟级重排的,插个单改完参数,十几秒出新计划,调度现在天天用,光逾期罚款一年就省了小一百万。
💡 第二个:数据对接的能力
大部分工厂现在都有ERP、MES了吧?排程软件不能做成信息孤岛,得能自动拉取实时数据:设备今天开没开,物料到了多少仓,工人今天到岗几个,不用人工天天导数据填表格,这才叫真的提效。

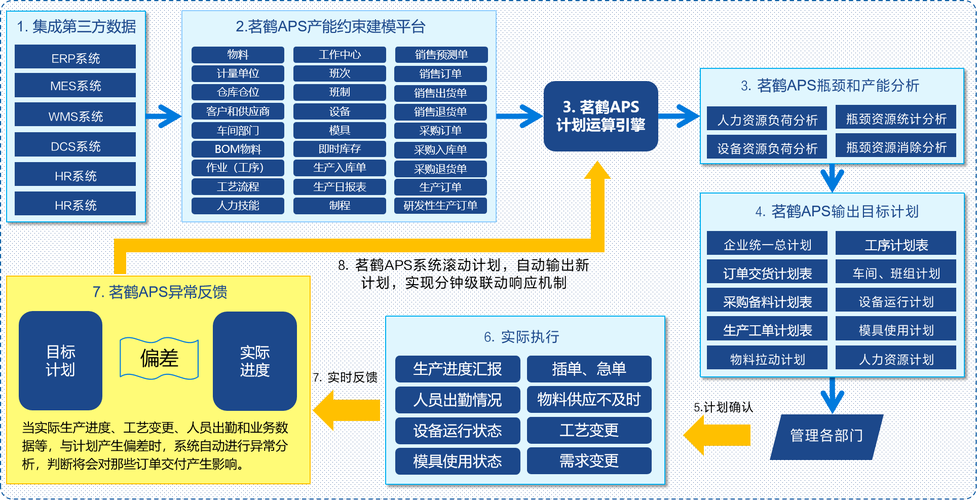

工厂MES系统与排程软件数据对接示意图
💡 第三个:自定义约束的灵活度
每个工厂的规矩都不一样,有的工序要等物料齐套才能开工,有的工装夹具只能同时供两台设备用,有的特种工序必须要有对应资质的工人才能做,这些都是你的个性化约束。好的排程软件,能让你自己把这些约束条件输进去,排计划的时候自动帮你避开坑,不用你排完再手动一个个改。
问:中小工厂预算不多,有没有必要上定制开发的排程软件?
答:真没必要。90%以上的中小离散工厂,生产痛点都差不多,无非就是插单多、异常多、产能波动大。找那种支持低代码自定义配置的标准化排程软件就行,花定制化十分之一的钱,就能调出适配自己工厂的排程逻辑,犯不着砸几十万等大半年开发,最后还不一定符合需求。

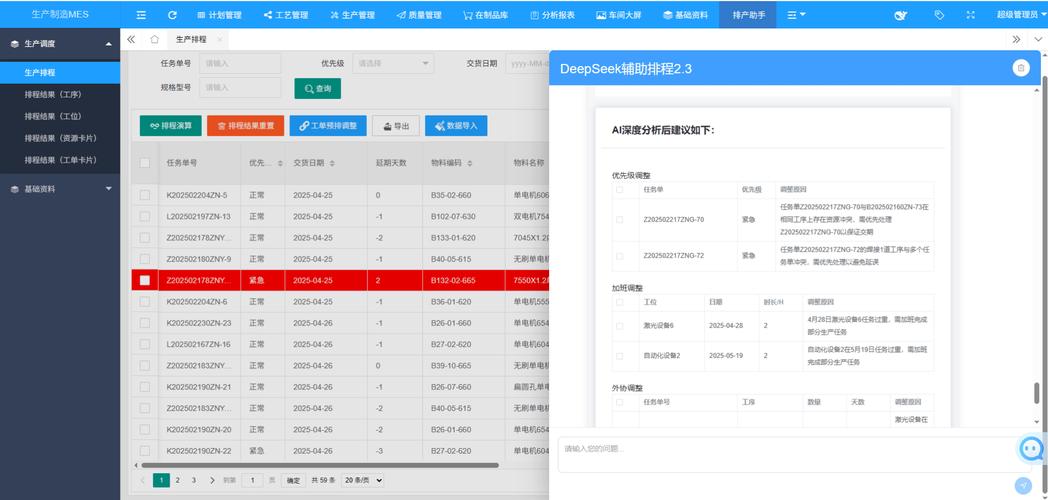

排程软件上线,最容易踩的三个隐形坑
排程软件上线,最容易踩的三个隐形坑
❗ 坑一:完全放权给软件,不留缓冲
很多老板觉得,软件排的就肯定对,要求车间必须严格按软件计划走,一点余量都不留。哪有不出错的计划?你给每台设备都排满100%的负荷,稍微出点异常,整条线的计划全崩。留个10%左右的缓冲空间,给车间应对突发情况,没你想的那么浪费产能。
❗ 坑二:一上来全工厂铺开
很多工厂上线,恨不得明天就让所有生产线都用排程软件,结果到处出问题,所有人都抵触,最后不了了之。正确的做法是,先挑你最乱、逾期最多的那条线试跑,跑两三个月,调顺了,让大家看到确实能省事儿,再慢慢往其他生产线推,成功率高太多。
❗ 坑三:上线就不管,不做一线培训
不少老板觉得,软件买完上完线就完事了,该干啥干啥。那些干了十几年手工排程的老调度,本来就抵触新东西,你不给他讲明白软件能帮他少加班少改计划,他就会本能排斥,天天还是用自己的老办法,软件最后只能落灰。
现在制造业利润薄得像张纸,排产这块挤出来的产能,省下来的逾期罚款,全都是纯利润。选对了排程软件,挖出来10%~20%的闲置产能,比你多接好几个小订单都划算。
