排烟系统选型那些坑,我替你踩过了

为什么你的排烟系统总是“差口气”?

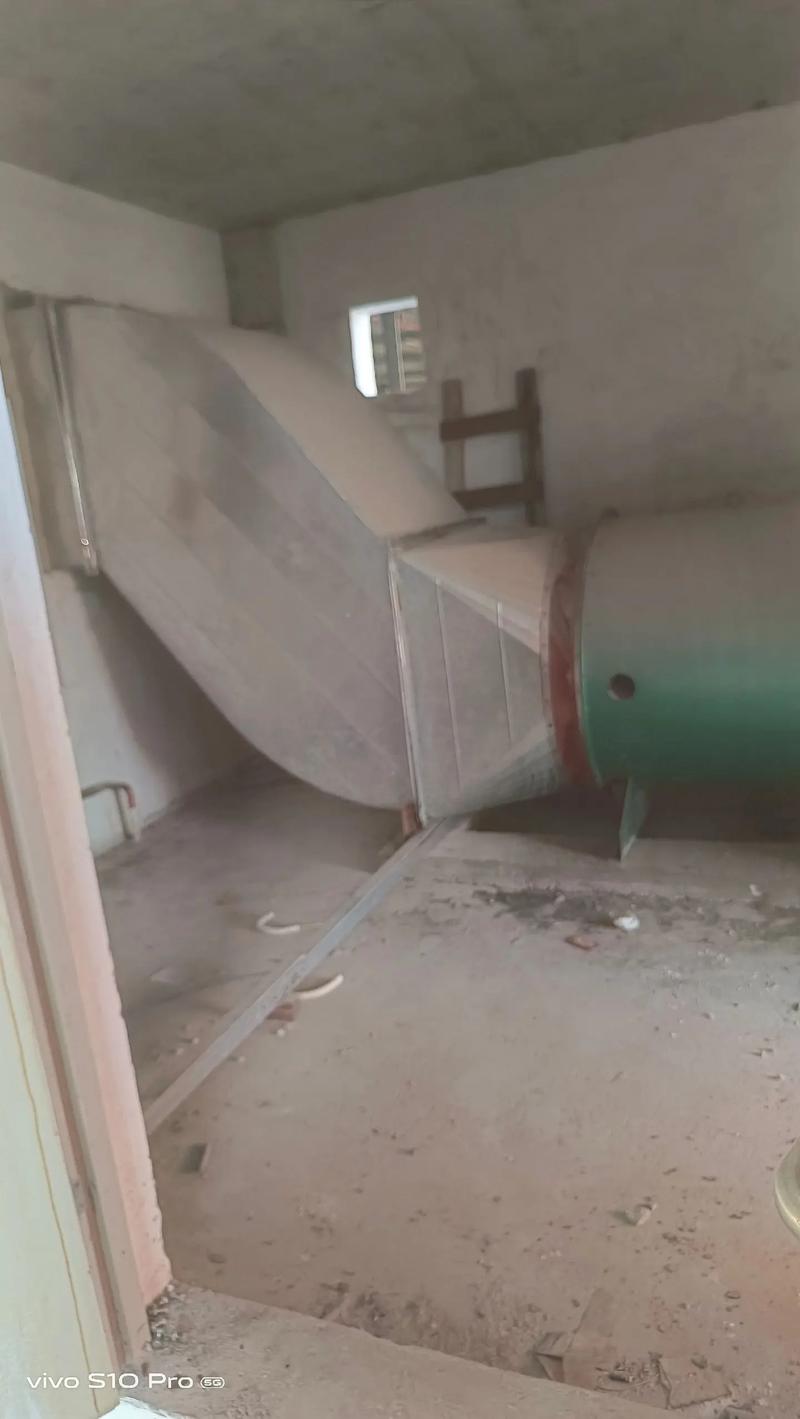

说实话,干这行十几年,见过太多厂房排烟系统验收失败、整改返工的例子了。上个月去一个汽配车间,四台大功率轴流风机呼呼转,烟就是排不出去——老板急得跳脚。我往屋顶一站,哎,问题简直摊在脸上:风机出口直接怼着迎风面,还加了个装饰百叶,风阻系数估计能到2.0。
工业厂房排烟风机出口迎风面错误安装实拍
工业厂房排烟风机出口迎风面错误安装实拍
不少设计师——我都不好意思叫他们设计师——抄图完事,根本不看现场主导风向。排烟系统不是买几台风机挂上去就完的,气流组织、补风路径、气流短路,这些词说出来他们可能都懵。还有个经典笑话:某个电子厂洁净车间,排烟风管全走吊顶下,弯头多得像迷宫,局部阻力系数叠加后,风机全压根本不够。最后怎么解决的?拆了重做。几十万打水漂。 所以啊,排烟系统这玩意儿,本质上是个“流体力学+结构安全”的工程,可太多人当它是个五金件采购。我常跟徒弟讲:先搞清你要排的是什么烟?高温?高湿?含尘?腐蚀性?弄错了介质,三两个月风机叶轮就废了。 介质温度每升高100℃,风机选型功率可能得往上跳一档。 这还没算轴承冷却和马达绝缘等级的事。去年一个热处理车间,排烟温度长期250℃,负责人贪便宜选了普通电机直联的离心风机——烧了三次,最后一次轴都弯了。我跟他说,这是拿命在省钱? 问:厂房排烟,用轴流风机还是离心风机?我经常被客户这么问。答:这没有绝对答案。一般大空间、低阻力、大风量用轴流,比如仓库;但要是管道长、弯头多、需要高压头,你只能上离心风机。不过话说回来,轴流风机噪声小、安装方便,有些厂房土建结构根本不让吊装几百公斤的离心机,那你就得在设计上想办法,比如用多台轴流并联跑接力。但多台并联又有新的麻烦——互相抢风,反而比单台风量还小。

选型时最容易忽略的三个细节

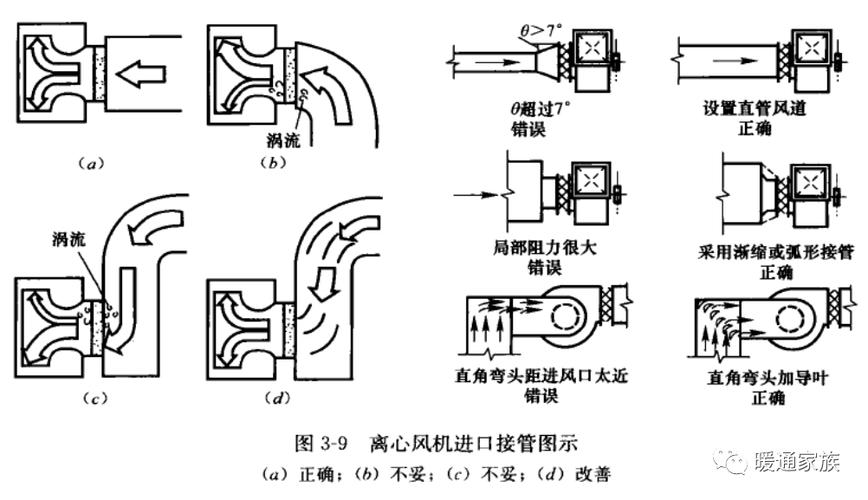

① 海拔修正——很多人栽在这上面。 有次接个云南项目,海拔快两千米,设计图按平原风量选的风机,到现场根本达不到排烟量。为啥?空气密度低了,同样转速下风机出口全压下降。后来紧急换叶轮,搞得焦头烂额。如果在高原,千万别忘了乘个修正系数。 ② 风机出风方向与管道衔接。 你去看现场,十个有八个风管连接是“硬怼”,缺少导流片。风机出来明明是旋转气流,直接进直管,漩涡能吃掉你30%的动压。我现在画图,都会在风机出口加一段直管段+导流叶片,很多教科书不提这茬,但现场实测非常管用。
离心风机出口导流叶片安装正确图示
离心风机出口导流叶片安装正确图示
③ 备用与联动逻辑。 排烟系统在消防规范里有很多硬性要求,比如防火阀熔断连锁停机、消防控制室远程启动。可现实呢?多少厂房的排烟风机控制箱就是个摆设,按钮坏了都没人修。我检查过一个大型物流仓库,消防排烟风机居然接在了普通回路,火灾时候一拉总闸,风机直接断电——这荒唐不? 问:排烟管道风速到底多少合适?答:规范说金属风管不超过20m/s,非金属15m/s。但以我的经验,真跑满20m/s,噪声和震动你受不了,尤其车间有人的情况。我通常按17m/s左右设计,除非很苛刻的场合。还有一点:支管接入主管千万别直冲,要有顺流方向,不然紊流能把负压点搞乱。

施工和验收,别被“差不多”坑了

我见过最离谱的施工——把排烟风管和空调风管共用,中间隔板没做密封,烟气直接串到办公室。安监来了,罚单开得手软。你要知道,防排烟系统是独立的生命通道,不能跟普通通风混为一谈。风管连接必须用不燃材料密封,法兰垫料得是石棉橡胶板或不燃的玻纤布,用一公斤压力的打压试验很可能漏成筛子。 验收时重点看几个地方: – 风口开启是否受控,能不能手动复位? – 280℃排烟防火阀动作后,风机是否立即停止? – 补风系统能不能自动联动?说个真事:某地下车库,排烟开了,补风机没动,车库门也没开,负压差点把消防员吸在门上。 这些看似细枝末节,实际是保命的。 我经常翻看事故报告,排烟系统失效往往不是大件坏了,而是一颗螺丝、一根控制线疏忽了。 最后啰嗦一句:保养!叶片积灰厚了效率下降30%,传动皮带松了能打滑到烧焦,这些日常点检真的别省。有些厂买个几万的风机,却不肯花两千块做季度维保,等烧了就骂厂家——我听见就想发火。 排烟系统,选对,装好,管到底。这行没什么高大上的理论,全是细节堆出来的安全。
