工业备件乱象:别让采购延迟拖垮你的生产线

前两天,车间又停线了。原因?一颗非标轴承,采购说没货,供应商说要等三周。老板急得跳脚,我这个设备主管也只能苦笑——谁让当初没注意备件呢。 说实话,工业备件这东西,太不起眼。平时你根本想不起它,可一旦缺了,全厂都得停下来等它。这不是开玩笑,一台几百万的加工中心,可能就因为一个几十块钱的密封圈趴窝。

备件采购:你永远不知道下一个坑在哪

我做这行十几年,最头疼的就是采购。尤其是那些进口设备的工业备件,原厂件贵得离谱,交期动不动就8-12周。等你拿到手,黄花菜都凉了。

问:进口备件交期太长,有什么靠谱的替代办法吗?
答:有两个路子。一是找专业替代厂商,很多液压件、传感器其实有国产平替,性能差不多但价格能便宜一半,交期也短。❗但得仔细核对参数,尤其是材质精度等级,否则装上去用不了两天就坏。二是跟同行互通有无,加入一些设备备件共享群,有时候能救急。不过话说回来,最保险的还是提前做计划,给长交期件备点安全库存。

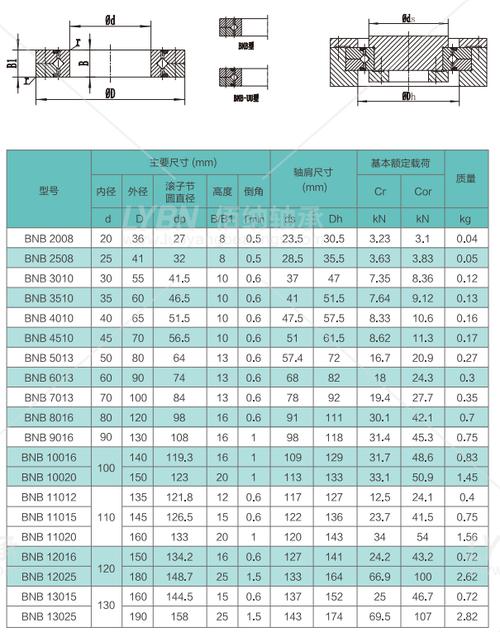

工业备件进口轴承替代对比
工业备件进口轴承替代对比
有时候,采购部门为了降本,会去找一些所谓的“副厂件”。这玩意儿水太深。去年我们厂就吃过亏,一批液压泵的副厂密封包,尺寸一模一样,装上去没两天就漏油。拆下来一看,材质根本不扛高温。所以,工业备件的选型,绝不能只看尺寸,工况条件才是核心。

库存管理:在积压和短缺之间走钢丝

库存多了,资金占用;库存少了,停线风险。这平衡点,太难找了。 我见过不少厂,仓库里堆满了好多年前买的备件,有些设备都淘汰了,备件还在吃灰。另一边呢,常坏的零件经常缺。问库管,他说按“经验”备货。💡经验主义害死人啊。

问:备件库存到底该备多少才合理?有没有科学的算法?
答:有,但别迷信算法。常见的是根据设备平均故障间隔采购提前期来算安全库存。公式网上都有。但现实里,你得考虑设备老化趋势、供应商稳定性、甚至天气(南方梅雨季,电气件容易潮)。我的经验是,A类关键件(停了整线就停的那种)备至少1.5个采购周期的量;B类重要件备1个周期;C类易损件比如皮带、滤芯,直接跟供应商签寄售协议,用完再结账,省心。

工业备件仓库库位管理混乱
工业备件仓库库位管理混乱
还有个很现实的问题——备件管理谁负责?很多厂子,维修工既要修机器,又要管备件,结果两头都干不好。✅设立专门的备件管理岗,或者上套哪怕最简单的数字化管理系统,都比账本强。不然,找个料都得翻半天,时间全浪费了。

选型的坑:你以为“一样”其实差远了

工业备件的替代,是门玄学。有时候两个零件,尺寸螺纹完全一样,装上去就是不行。为什么?材料硬度、热处理工艺、配合公差,全是细节。 举个例子,一个简单的平键,标准件,总没问题吧?错了!有一次我们设备上的键磨损了,去机电市场随便配了一个。结果用了不到一周就滚键,把轴都啃坏了。后来一查,硬度等级根本不对,原设计是淬火处理的,买的那个只是普通碳钢。就几块钱的事,最后花了两万多修轴。❗千万别省小钱花大钱。 现在有些年轻工程师,喜欢在淘宝上找工业备件,便宜、方便。我不反对,但你得会看。比如买轴承,你得知道后缀代表什么(C3游隙、P6精度),还得跟卖家要材质报告。不然,发过来的可能就是贴牌货。

从救火到防火:备件策略的思维转变

我们大多数工厂,都处于“救火”模式。设备不坏不修,坏了才满世界找工业备件。这种模式,成本高、效率低,还搞得大家神经紧绷。 转变很难,但值得做。第一步,把关键设备的预防性维护计划做起来。比如,振动分析发现轴承磨损趋势,就提前一个半月下单备件,完全来得及。这时候,备件采购就不必火急火燎,还能比价,多好。

问:如何确定哪些设备该列入预防性维护的重点?
答:先做设备关键性评估。看停机对生产的影响、维修难度、备件获取难度。得分高的,就是重点。给这些设备建健康档案,定期测振动、温度、油质。数据会说话,它能告诉你什么时候该换备件。✅刚开始不用搞太复杂,用Excel记录都行,关键是坚持。

工业设备振动监测预防性维护
工业设备振动监测预防性维护
最后想说,工业备件不是孤立的事,它跟设备管理、采购策略、甚至财务理念都绑在一起。想要少停线,就得从根上重视。别等到生产线停了你才想起来,那会儿除了干瞪眼,还能干嘛?
