救火队长的日常:维修行业的集体焦虑
入行十五年,我见过太多工厂把“维修”当成打地鼠。这边刚压下停机,那边又冒烟。大家都觉得自己有计划维修,但细看全是“定期拆东墙补西墙”。 故障后维修成本是预防性维修的3到10倍——这数据我在无数场合讲过,可还是有人不当回事。直到账本上数字辣眼睛,才慌慌张张来问怎么办。
重新定义“计划”:从纸面到数采

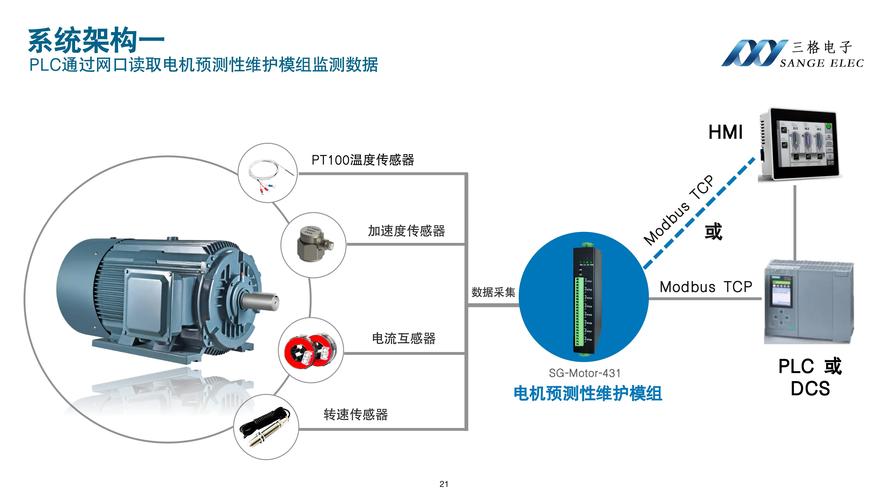

什么是真正的计划维修?绝不是按时间换零件那么简单。它是一套逻辑严密的决策体系,基于设备关键度评估、失效模式分析和实时数据。我的总结就四个字:该修才修。 刚开始我也迷信大修周期,轴承用满8000小时必换,哪怕它还光亮如新。——浪费!后来才知道,有些润滑良好的轴承能跑15000小时,而有些在潮湿环境里6000小时就挂了。一刀切,要么过度维修,要么维修不足。 我们团队花了两年时间搭建CMMS系统,把每台设备的BOM、历史故障、维修工单全部数字化。然后结合油液分析、红外热像、振动频谱这些手段,一点点摸清设备的脾气。现在系统会自动触发预见性报警,而不是死板地按日历提醒。
问与答:计划维修的那些坑与智

从维修计划到资产管理:跨越鸿沟
计划维修再往上走,就是可靠性管理和资产全生命周期管理。这时候你关注的不是修得快慢,而是怎么让设备少修甚至不修。 我们开始在设计阶段就嵌入维修性:要求设备供应商提供RCM分析报告,关键部件必须易拆装、易检测。以前供应商说啥是啥,现在我们会介入审核,因为最终维修费不是他们出。这种前移的思路,把很多隐患消灭在了图纸里。 当然,理想丰满现实骨感,很多老旧设备改不了怎么办?那就靠人的经验。我把厂里退休的老师傅请回来,搞了个故障案例库,把那些“只可意会”的诀窍变成结构化数据。比如某台老磨床,师傅说“听到沙沙声像揉纸就得换砂轮”,我们把它量化成特定频段的分贝值,设定在监测系统里。
