工艺流程设计:别让图纸死在电脑里

去年给一个压铸件排工艺,差点把产线工程师逼疯。——这事儿我记到现在。 仿真跑得溜光水滑,节拍、工序、设备利用率,数据漂亮得能拿去答辩。结果一到试模,铝合金液在浇口那儿堵得死死的,试了八次废了八次。所以说啊,虚拟世界再怎么完美,一落地全是窟窿
铸造车间压铸工艺试模现场,铝合金液充填模具
铸造车间压铸工艺试模现场,铝合金液充填模具

虚拟世界再怎么完美,一落地全是窟窿

工艺仿真软件这些年是真猛,流体、热应力、固化过程都能给你算得明明白白。可咱们搞工艺的心里得门儿清——网格划分再细也模拟不了车间那台老掉牙的压机,它震动起来连地基都跟着抖。还有脱模剂喷涂的均匀度,工人早班与晚班的手法都不一样,这些参数你往哪输? 所以每次接到新件,我第一反应不是开软件,是去生产线蹲两天。摸清设备脾气,跟操作工抽烟聊天——能问出图纸上永远不会写的“潜规则”。比如这个拐角必须留0.2毫米的打磨余量,因为后道抛光那大姐手腕有伤,力使不匀。你瞧,工艺设计的尽头是人因工程。

工序之间那些“灰色地带”,谁管?

问:工艺流程图里虚线框代表什么?为什么有时候虚线比实线更重要? 答:虚线通常表示外协工序、检验点或者尚待确认的工艺方案。实线给人安全感——车完直接淬火,路径清晰。可虚线背后藏着的是供应链上的定时炸弹。说个真事,我们有个精铸件需要热等静压,工艺图上画个虚线框标“外协”,结果供方设备排产满了,硬生生把交期拖了12天。虚线没变成实线之前,你的所有节拍计算都是废纸。所以我现在要求,虚线框旁边必须用红字标出风险等级和备选方案,工艺设计的容错性比优化更重要。 问:如何避免在工艺流程设计阶段就埋下产能瓶颈? 答:说实话,很多新手一上来就追求节拍平衡,把每道工序时间卡得死死的,像齿轮啮合。但车间不是实验室啊——刀具会磨损、员工会上厕所、来料硬度会波动。我一般故意在瓶颈工序之后留一个“松弛工位”,也许只是延长10秒的缓存时间,或者多设个小型周转区。别嫌浪费,真到量产时你就知道,这点冗余是产线喘气的唯一机会。另外,工艺路线别定死,有条件就设计成“可拆解的最小单元”,订单少时合并,爆单时拆分,弹性才是王道。

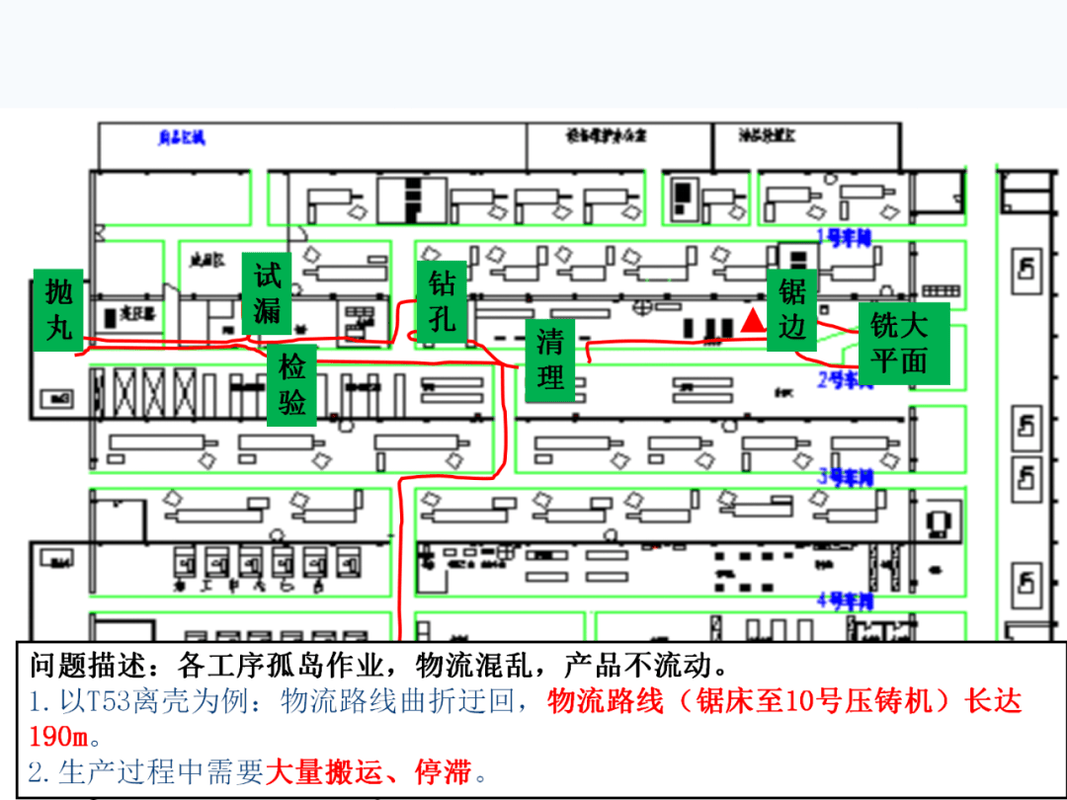

机械加工车间内数控机床与物料周转区布局,显示工序间缓冲
机械加工车间内数控机床与物料周转区布局,显示工序间缓冲

从“能用”到“好用”,差了一个PDCA的距离

工艺文件下发那一刻,不是结束,是噩梦的开始——别笑,改工艺比设计工艺苦十倍。因为你要动的不只是参数,是人的习惯。 记得改进一个轴类零件的磨削流程,理论能省15%砂轮损耗,班长直接怼回来:“这么改效率会掉。” 细问才知,他们习惯了现有装夹方式,新方案得重新调校在线量仪,耽误时间影响奖金。后来怎么解决的?拉着班长一起改量仪程序,把补偿逻辑写到操作屏首页,一键切换。工艺优化如果不考虑使用者的心理惰性,永远停在纸面上。 还有一点,工艺设计不能没有“数字嗅觉”。现在动不动就谈工业4.0,可很多厂连设备OEE都没采集全。我的土办法:在关键工位挂个震动传感器,几十块钱那种,连上树莓派。别小看这波形,刀具磨损、润滑不足全在里面,比工人经验准——而且不招人烦,因为它只采集不考核。有了真实数据再回头调工艺参数,那种“原来如此”的顿悟感,爽过任何仿真云图。

写在最后,但没什么可总结的

干了十五年工艺,最大的体会是:工艺流程设计本质是一种防错机制,而不是炫技的画图游戏。你得懂材料、懂设备、懂人,最关键的是,得懂妥协。画图时少点理想主义,多想想明天早班那个可能没睡醒的操作员,会不会手滑按错急停?所以,把安全垫做厚些,把接口留简单些,把变更成本想在前头。 至于那些花花绿绿的流程图、价值流分析,不过是工具。工具不替你做决定,只会放大你的愚蠢或智慧。就像我师傅说的:搞工艺,先得把自己当块钢,扔进车间反复锤打,最后才能淬出点人味儿。
