错了!完全搞错了。计划维修的本质不是写写报告就完事,它是整个设备管理体系的中枢神经。没有它,我们就像在黑夜开高速还闭着眼。
计划维修的三大幻觉
幻觉一:有了计划就等于做完了。很多管理者把编制计划当成一项任务,打印出来贴上墙,就觉得万事大吉。可实际呢?维修工还是凭经验干活,哪台设备叫得凶就修哪台。这种情况我称之为“虚假的安全感”。❗
幻觉二:计划必须滴水不漏,否则就没意义。过犹不及。我曾见过一个企业,花了半年搞出一套极其复杂的维修排程系统,连每个螺丝的更换周期都精确到小时。结果?数据根本无法及时更新,最后系统被弃用。计划维修需要的是韧性,不是僵硬。
幻觉三:预防性维修取代了所有故障。别天真了。就算你计划做得再完美,突发故障依然会发生。计划维修的目标是让突发故障的比例控制在一个可接受的范围内——比如20%以下,而不是消灭它。追求零故障是理想,但盲目追求会导致维修成本飙升。

问:怎么判断我们的计划维修是不是走形式?
答:很简单,去现场看。如果维修工手里拿的是手写派工单,而系统里的计划没人看,那就是走形式。还有一个指标:计划维修的执行率。如果低于70%,说明计划本身就脱离实际;如果高达100%却故障不减,那更是骗人——很可能填了假数据。别笑,这种情况我见过太多次了。
为什么你的计划总赶不上变化?
不是计划没用,是你的计划没根。计划维修的根是设备数据。没有准确的历史故障记录、备件消耗规律、运行小时数,任何计划都是空中楼阁。
我去过一家注塑厂,他们连每台机的实际运转工时都没统计。维修主管拍脑袋定每月15号保养所有注塑机。这能不出问题吗?有些机台24小时连轴转,有些一周才开两天。一刀切的计划,就是制造混乱。

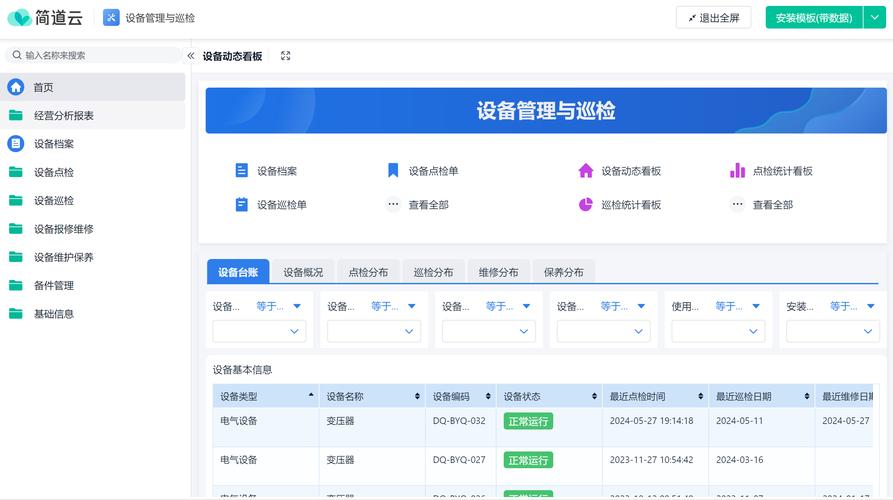

要让计划落地,必须建立设备台账的电子化。别用Excel了——Excel是手工账的电子版。从简单的CMMS(计算机化维护管理系统)开始。现在很多云SaaS门槛很低,一个月几百块。别省这个钱。✅

另一个杀手是备件管理。计划维修时常因“等备件”而延期。采购部门说:“你们计划不提前给,我哪来得及?”维修部门反驳:“设备昨天才出故障预兆,我怎么提前一个月告诉你?”这个死结必须用共享的库存预警机制来解。
问:实施计划维修最难改变的是什么?
答:人的习惯。操作工习惯了“机器坏了叫维修”,根本不关心日常点检。维修工习惯了当“救火英雄”,觉得计划保养体现不出技术含量。这需要强力的考核导向改变。某家日企的做法值得学习:维修工的奖金与计划完成率挂钩,而不是与抢修次数挂钩。这样一来,大家都盼着设备别坏。💡
从数据到执行:让维修计划真正落地

没有执行力的计划,就是废纸。我推崇“三化一坚守”:标准化、目视化、傻瓜化,坚守PDCA循环。
标准化:每一台关键设备的维修操作SOP(标准作业程序)必须细化到每一步扭矩、每一个间隙调整范围。新手照着做就不会错。
目视化:在车间设置大型维修计划看板,不是电子的,就是大白板。上面标出本周计划保养设备、责任人、准备状态。所有相关方经过都能看到,形成无声的督促。
傻瓜化:维修工单设计成勾选式,配图。别让师傅手写长篇大论。每步操作尽量标准化选项,减少信息录入难度。现在我用手机App直接拍照打勾,10秒完成。
接着是PDCA:计划执行完必须复盘。很多企业连这一步都省了。每周开15分钟站会,对照看板,分析未完成原因,滚动调整下周计划。简单!但坚持做,效果惊人。
再强调一点:计划维修必须与生产计划深度融合。我曾参与过一个包装企业的项目,我们直接把年度维修计划嵌入到生产排程系统里。例如注塑机#3在每月第二个周三白班停机保养4小时,生产计划自动避开那个时段。这样一来,冲突少了80%。
问:一开始从哪里下手推进计划维修?
答:先选一条瓶颈产线或者故障率最高的几台设备,做试点。把它们的设备档案、点检标准、备件清单、维修SOP全部建立起来,运行三个月。用数据说话:非计划停机时间下降了多少。有了这标杆,再推广到全厂。千万别铺开一大片,那样只会迅速失败。
最后,我想泼点冷水。计划维修不是万能药。如果设备的固有可靠性极差,再怎么计划维修也难以为继。根源可能出在原始采购、安装调试甚至设计阶段。所以,做计划维修的同时,也要把前端的设备生命周期管理抓起来。
说到底,计划维修是一种生产秩序的体现。一个连维修都计划不了的工厂,怎么可能准时交付?这背后是管理的基石。别再把计划当儿戏了。哪怕从一张简单的Excel表开始,只要认真执行、持续改善,也比挂在墙上的复杂系统强一百倍。
