做了十几年化工安全,最怕听到的一句话就是:“我们的SIS和DCS用的一套系统,省钱又方便。” 每次听到这话,我血压就上来了!安全仪表系统(SIS)是保护层,是最后一道防线,跟过程控制是两码事。你要是把它们混为一谈,出了事那就不是省不省钱的问题了。

记得2010年那会儿,国内有个精细化工项目,业主为了赶进度,愣是把SIS逻辑硬塞进了DCS控制器里。我们当时劝了很久,没用。结果呢?一次反应釜超压,DCS因为循环扫描周期波动,联锁动作晚了1.8秒——别小看这点时间,足够让防爆膜先崩了。虽然最后没伤人,但车间停产半个月,损失上百万。你说这笔账,怎么算?

一、SIS不是DCS的备份,搞错就惨了

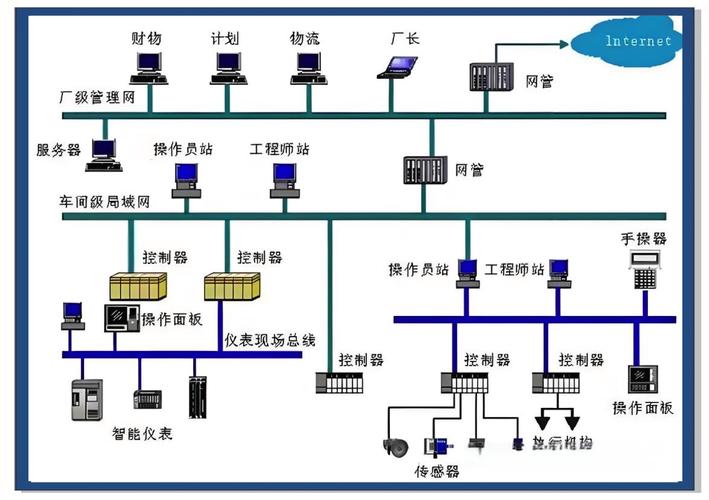

很多新手工程师,甚至一些老手,都容易犯这个错误。DCS讲究的是可用性,SIS讲究的是安全完整性。DCS可以偶尔失效,重启一下大不了工艺波动;SIS要是需要它动作的时候不动作,或者平时乱动作——那就是要命的事。❗ 独立性,是第一原则。
我经常在现场看到,传感器共用、阀门共用,甚至连电源都共用。你这不是做安全,是给自己挖坑。💡 最简单粗暴的判断:想象这个回路如果完全断电,是安全状态吗?如果不是,赶紧改!
二、SIL定级:拍脑袋还是真计算?
SIL定级是个技术活,但很多项目做得太水了。开个会,大家一商量,“这个风险高,弄个SIL2吧”,就定了。说实话,没有完整的HAZOP分析、没有场景频率和后果的量化,SIL定级就是玄学。我们曾经审计过一个储罐区,原设计SIL1,后来我们重新做了LOPA分析,发现需要SIL3——原设计严重不足。万幸发现得早。
问:SIL定级必须做LOPA吗?风险图法行不行?

答:理论上,风险图法和风险矩阵都可以,但我个人强烈不推荐风险图法用于在役装置。那玩意儿太粗糙,校准不到位的话,偏差大得离谱。我见过用风险图愣是把需要SIL2的场景定成SIL1的案例。LOPA至少半定量,有数值,争议少。如果在役装置,最好做LOPA。新项目?从HAZOP到LOPA一气呵成,别省那几个咨询费。

还有,SIL验算不要等到验收阶段才做。我吃过大亏:一个海上平台项目,SIF回路用了两个切断阀串联,结果PFD计算时发现,共因失效因子选错了,SIL2达不到。重新换阀门?晚了!工期拖了两个月。所以,概念设计阶段就要做初步的SIL验证,把硬件架构定下来。
三、现场设备那些让人头疼的细节

说实话,搞SIS,设计做得再好,现场一塌糊涂也是白搭。我见过最离谱的:一个紧急停车按钮,装在了操作台下面,膝盖一顶就能误触——结果真被顶到过,导致全线停车。谁设计的?站出来我保证不打他。按钮要醒目、要防护罩、要符合人因工程。这些小东西,标准里都有,但就是没人看。
还有阀门的部分行程测试(PST)。很多工厂根本不重视,觉得麻烦。你知道阀门为什么卡住吗?就是因为长期不动。SIS阀门在正常工况下几乎常年不动作,一旦需要紧急切断,卡住了就game over。💡 我的经验:关键阀门必须带PST功能,而且测试频率不能低于三个月一次。哪怕多花点钱,也比事故后停产强。
问:我们用的是智能定位器带诊断功能,能不能替代部分行程测试?
答:不能完全替代。智能定位器的诊断可以监测摩擦力、响应时间等,能提供不少信息,但它毕竟不是真正的物理动作。目前主流的做法是把在线诊断和部分行程测试结合起来。比如,每个月做一次PST,同时每天看诊断趋势。一旦发现阀门摩擦力上升,提前安排维修,这才是正道。别想着省事用诊断完全取代PST,审核时会被挑战的。
四、功能安全管理:别等审查时才补文件

功能安全管理体系(FSM)这东西,在国内很多企业眼里就是一堆文件。每次外审前,大家疯狂补记录。但我告诉你,真出了事故,这些文件就是你的救命稻草。我参与过一起事故调查,起因是一台变送器的取压管堵塞,导致SIF失效。调查组要的第一样东西就是该变送器的测试记录和维护规程。如果拿不出来,那就是管理缺陷。
我的做法是:从一开始就把FSM融入项目管理流程,而不是额外负担。 每个阶段设里程碑,该出的文件必须出,审计检查常态化。不要怕烦,安全这行,就是拿平时的麻烦换事故时的平安。
说了这么多,其实就一句话:敬畏安全仪表系统,别耍小聪明。 有些钱,省不得。有些事儿,懒不得。毕竟,我们干的活儿,关系到好多人的命。
