工业纯水系统设计,这几点没搞懂趁早别干

纯水?不就是去离子水吗?——如果你这么想,那离出事不远了。去年那个药厂,一套反渗透系统省了20万,结果停产一周赔了200万。说实话,这事儿现在想起来我还冒火。

很多人以为工业纯水就是“把水搞干净”,太天真。制药、电子、电厂、化工……每个行业对“干净”的定义天差地别。比如电子级超纯水,电阻率得干到18.2兆欧·厘米,颗粒小于0.05微米,细菌内毒素控制在0.03EU/ml以下——这玩意儿简直比茅台还娇贵。而锅炉补给水呢?重点防的是结垢和腐蚀,硬度、溶解氧才是命门。所以,上来就问“一套纯水设备多少钱”的,我通常先甩三个问题:用在什么工序?原水水质怎么样?产水水质标准多高?答不上来?那先别急着掏钱。

工业纯水处理反渗透膜组件横截面安装现场
工业纯水处理反渗透膜组件横截面安装现场

我自己踩过最大的坑,就是把EDI(电去离子)当万能药。2016年给一个光伏厂做超纯水系统,原水是地表水,硬度高、季节性波动大。当时一味追“先进”,预处理只上了多介质+活性炭,结果EDI模块三个月就结垢堵死,酸洗都救不回来,直接报废。后来学乖了——预处理不到位,后端全白费。现在只要碰上复杂原水,我宁可先做小试,测SDI、测余氯、测硬度,甚至拉个离子色谱看全离子谱。别嫌麻烦,那些动不动就喊“一体化纯水机即插即用”的厂家,十个里有八个在耍流氓。

不过话说回来,设备的稳定性有时候真靠运气。有套系统,所有设计参数都卡着边界,膜通量选得刚好,泵扬程刚好,结果夏天水温一高,产水电导率立马超限。后来才知道,那批反渗透膜对温度敏感得离谱。所以现在,设计余量必须留足20%,天知道来年原水会抽什么疯。这行干久了,对“刚好”这个词有生理性厌恶。

选膜还是选树脂?——别被销售带沟里

经常有人问我:“反渗透和离子交换,到底哪个好?”这问题就像问“轿车和卡车哪个好”一样没头没尾。我的答案永远只有一句:看水质要求和运行成本。如果你的产水只要求电导率≤5μs/cm,反渗透+混床完全够用,还省钱。可一旦跨进电子半导体行业,末端必须上抛光混床树脂,甚至还要UV、脱气膜前后伺候。知道某些12英寸晶圆厂用水的金属离子指标吗?钠离子≤0.005ppb,铁≤0.001ppb,这已经不是“过滤”的概念了,是原子级别的挑剔。

不过树脂再生是个无底洞。尤其是阳床用盐酸、阴床用烧碱,这俩危险化学品管理麻烦得要命,安评环评动不动就卡你脖子。所以这几年EDI技术突飞猛进,尤其在一些中小型项目上,几乎替代了传统混床。但别高兴太早——EDI对进水条件要求极苛刻,硬度必须<1.0mg/L(以CaCO3计),余氯得彻底为0,否则那块模块就是一次性消耗品。我见过最惨的一个案例,进水余氯超标,一个月内把模块里的树脂和膜全搞坏了,十几万打了水漂。

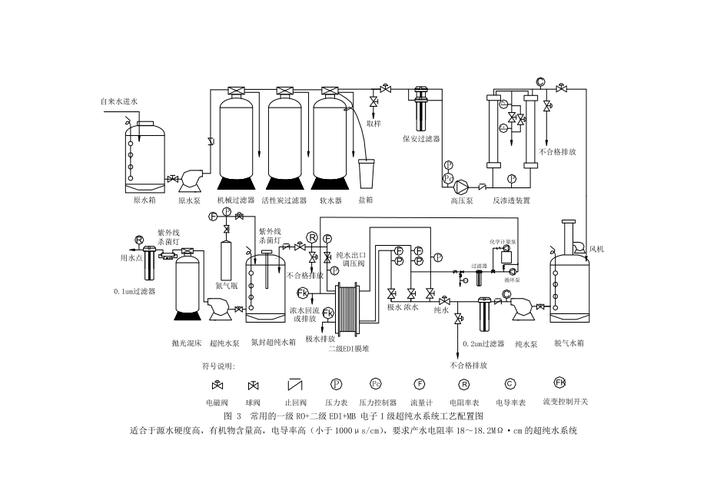

半导体超纯水系统工艺流程图包括UV消毒和终端过滤
半导体超纯水系统工艺流程图包括UV消毒和终端过滤

运维环节,那些哭笑不得的事

运维环节,那些哭笑不得的事
运维环节,那些哭笑不得的事

一套纯水系统设计得再好,碰上“佛系”运维也白搭。有次去客户现场,发现保安过滤器滤芯黑得像煤炭,压差已经飙到0.25MPa,水都快过不去了,操作工还跟我说“前两天刚换的”——一查记录,好家伙,快两年没动了。原来他们把“前两天”当成一种时间计量单位,弹性极大。所以现在项目交接时,我必须盯着他们把操作手册一条条过,尤其是:

  • 预处理段反洗频率:多介质过滤器至少每天一次,尤其原水浊度高时。
  • 膜系统数据记录:产水流量、电导率、段间压差、进水温度,每班一次,缺一不可。
  • 仪表校准:在线电导率表三个月一校准,PH计更频繁——别笑,我见过用PH试纸校准PH计的神人。
  • 备用机管理:停运的反渗透膜必须定期冲洗,或者注满保护液,否则干膜或生物污染会毁了一切。

这些细节,看似琐碎,却是设备寿命的分水岭。一套设计精良、维护得当的系统,RO膜用5年很正常;反之,可能两年都扛不住。

QA时间——我常被问到的问题

QA时间——我常被问到的问题
QA时间——我常被问到的问题

问:我们厂准备新上纯水线,水质要求电导率<0.1μs/cm,预算有限,能用一级反渗透+混床吗?
答:够呛。一级反渗透产水电导率通常≤10μs/cm,经过混床倒是能达到0.1μs/cm以下,但树脂再生周期会非常短,酸碱消耗大,长远看并不省钱。建议至少两级反渗透,甚至增加EDI,把大部分离子先干掉,混床只做精处理。除非你产量极小,化学品管理又特别方便,否则别冒险。

问:原水是地下水,硬度高,铁锰超标,预处理怎么设计最稳妥?
答:铁锰必须先除掉,否则RO膜表面会形成不可逆的氧化铁沉淀。用曝气+锰砂过滤是经典组合,后面紧跟多介质过滤器和软水器。如果硬度实在太高(比如>300mg/L),软水器前加个石灰软化或钠型弱酸阳床,能极大延长RO系统的化学清洗周期。记住:对RO膜而言,硬度是慢性毒药

问:新系统调试,反渗透膜产水量一直上不去,压力却很高,是什么问题?
答:大概率膜元件装反了,或者密封圈泄漏。我遇到过几次,安装工人图省事,把膜壳端板密封圈装错位,一部分进水根本没经过膜就旁路走了。另外,膜壳内有空气没排净也会这样。先低压冲洗排气,再检查段间连接,不行就拆开膜壳看密封。别上来就调泵频率。

说了这么多,其实就一个意思:工业纯水这行,省心就是省钱。别信“交钥匙工程”的鬼话,自己不懂,交出去的钥匙迟早捅娄子。2024年了,新国标GB/T 11446.1-2023对电子级水的要求更细了,连溶解氧、总有机碳(TOC)的监控点都明确到具体工序。这趋势只会越来越严。

最后一句忠告——如果你现在正准备上纯水项目,找个真的懂工艺的设计师,比砍价重要一百倍。真的,别问我怎么知道的。
