上周去江苏一家化工企业做现场调试,刚进中控室就看到两个穿工装的小伙子对着屏幕拍桌子。
一个说供热方的表走得太快,一个说我们自己的表漏计。
调了半天才发现,他们装在主管上的涡街流量计,前后直管段连1D都没留。
我当时差点气笑。
这哪是表的问题,是安装的人根本没把涡街流量计的安装逻辑当回事。
为什么偏偏是蒸汽计量最容易出问题
工业管道里的流体那么多,水、压缩空气、燃油,偏偏蒸汽计量的扯皮率能占到所有计量纠纷的60%以上。
说白了,蒸汽太”飘”了。它是可压缩流体,温度变一点,密度就跟着变;压力波动一点,流速就飘。不像自来水,常温常压下密度基本固定,装个表只要不堵,偏差大不到哪去。
很多企业一开始图便宜,随便选个差压式表就往蒸汽管道上装,用个两三年,孔板边缘磨得坑坑洼洼,结一层硬邦邦的水垢,压损越来越大,偏差能飘到20%以上。
问:我们之前用孔板流量计测蒸汽,每个月偏差能到15%,换涡街是不是就能解决?
答:先别急着换表。孔板的压损大,长期运行孔板边缘磨损、结垢,偏差只会越来越大,但如果你的蒸汽管道里带水、带杂质,就算换了顶级涡街,一样不准。先把管道上的疏水阀、过滤器配齐,再谈换表的事。
💡 别信销售说的”我们的表自带补偿,通吃所有蒸汽工况”,饱和蒸汽的密度和温度是一一对应的,过热蒸汽必须同时测温度和压力两个参数,少一个都不准。我见过太多企业,装个只测温度的补偿表测过热蒸汽,算出来的质量流量偏差能到10%,每个月的蒸汽费差出好几万。

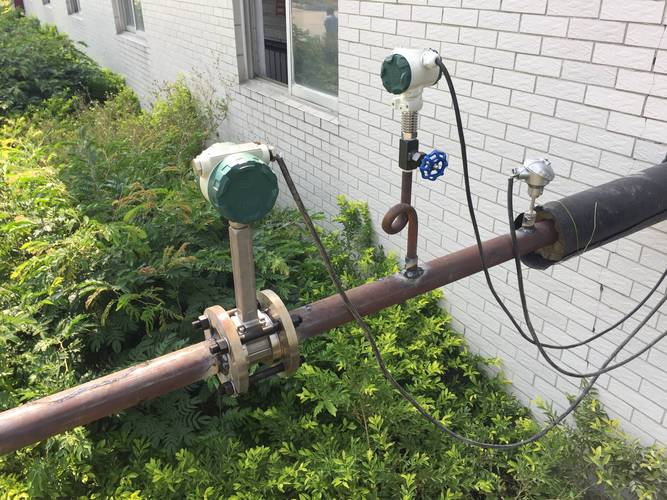

工业蒸汽管道涡街流量计安装现场实拍
90%的安装偏差,都栽在这几个细节上
很多人觉得涡街流量计结构简单,装上去就能用。
错。
通常正规厂家给出的安装要求,是上游留15D、下游留5D的直管段——D就是管道直径,比如100mm的管子,表前要留1.5米的直管道,不能有弯头、阀门、变径这些扰流件。
但现场哪有那么多空间?很多管廊上的管道挤得满满当当,安装的师傅图省事,把表直接装在弯头旁边,流场本来就乱,旋涡信号根本稳不住,测出来的数跳得像随机数。
还有安装方向的坑。垂直管道上装涡街,蒸汽必须从下往上走,要是从上往下流,凝析出来的水会直接砸在旋涡发生体上,把本来就弱的旋涡信号完全淹掉。
更别说接地的问题了。很多现场把表的外壳和管道随便绑在一起,旁边就是大功率变频器,电磁干扰直接让流量值跳得离谱,值班的操作员根本分不清哪个数值是真的。
问:现场空间实在不够,凑不够要求的直管段,有啥补救办法?
答:别信那些加个整流器就能凑数的鬼话。通常来说,加装整流器最多能把上游直管段要求降到5D,但前提是整流器得装在表前3D的位置,而且要定期拆下来清垢。要是连3D的空间都没有,趁早换个对直管段要求低的单变量质量流量计,别硬扛。

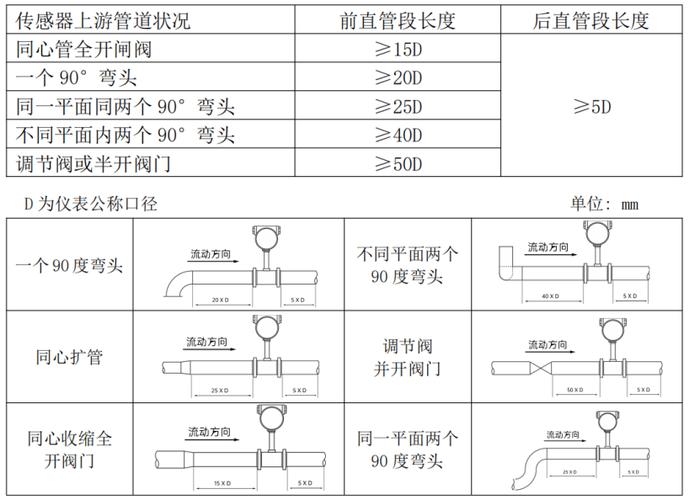

涡街流量计前后直管段长度要求示意图
后期运维踩过的坑,能写满半本笔记
后期运维踩过的坑,能写满半本笔记
说实话,我见过太多企业,表装完就再也没管过。
半年后拆开看,旋涡发生体上挂了厚厚一层锈渣和凝析水的污垢,信号灵敏度直接掉了40%。还有的企业,温压补偿的热电偶装在离表10米远的位置,测的温度是管道末端的,不是表所在位置的,算出来的密度差了20%,能不扯皮吗?
❗ 这里要敲个重点:涡街流量计的探头,每6个月必须拆下来做一次清洁,别等表的偏差超了才想起维护。
我去年碰到一个造纸厂,之前一直觉得供热方的表走得快,每个月多掏十几万蒸汽费,后来拆了自己家的涡街探头,发现上面堵了一层纸浆垢,清洁完之后,流量值直接降了18%,算下来一年能省快两百万。
你说这钱花得冤不冤?
还有个常见的坑,就是校准的方式不对。很多企业嫌拆表麻烦,要么把表拆下来拿到实验室,用常温水做校准,要么只校表的流速传感器,忘了连带温压补偿的模块一起校。实验室的工况和现场高温高压的蒸汽工况差了十万八千里,校完装回去,该不准还是不准。
别觉得流量计是个装上去就完事的铁疙瘩。
你对它不上心,它就在每个月的账单上给你找补回来。
对吧?
