我接触过不下三十家中小制造企业的MES上线项目,一半以上,上线半年就扔在服务器里吃灰。
很多老板上来第一句就问“多少钱能做一套”,我听着就头大。
钱是小事,方向错了,投多少都是打水漂。
别拿MES当ERP的附属工具
行业里默认的分工很清楚:ERP管的是计划、物料、财务,算的是你进了多少料、要出多少货、这个月赚了还是亏了。但到了车间现场那一步,ERP就卡壳了。
1000套订单,现在加工到哪一步了?哪个工位堵了?今天废了多少料?设备停机两小时是换刀还是故障?这些数据,ERP拿不到实时的,全靠工人月底填报表,错漏一半都是常事。
MES就是补这层缺口的,它是直接扎在车间每一个工位的神经末梢,不是给ERP打辅助的附属品。很多企业为了省钱,让ERP厂商送一个简易版MES凑数,用不了半年全废,就是从根上错了。

MES选型最容易踩的隐形坑
90%的人选型,只盯着两个点:功能全不全,价格低不低。
没人问,这套MES适不适配我的生产类型。
你是做流程化工的,还是做离散机械加工的?是多品种小批量定制,还是大规模量产?不同的生产模式,对MES的需求差出十万八千里。
我之前碰过一个做定制五金的工厂,老板贪便宜买了一套给大规模电子厂做的标准化MES,结果换一次款就要改三天流程,工人嫌麻烦干脆不用,最后几十万打了水漂。

说实话,选型的时候别光听销售给你念功能列表,什么支持追溯支持排程,全是套话。你直接拉销售去车间最乱的那个工位,扔给他一个实际场景测一测。
比如:现在刚出了三个废件,你录一下。机床突然跳闸停机,你记一下停机原因,要多久?能在一分钟之内弄完,这套才能用。要是销售说这个要二次开发才能做,那就是不适配,趁早走。

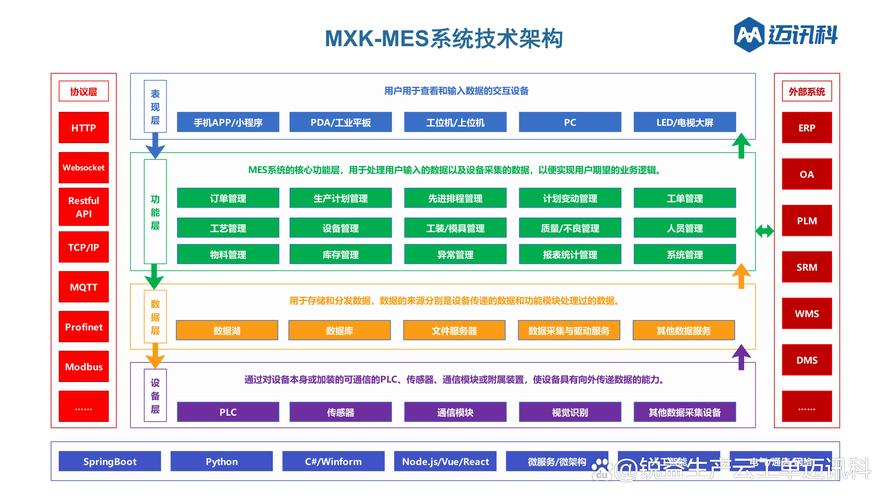

还有个坑,很多人忽略,就是数据接口。你现有的设备,有的是老机床,有的是新换的数控,不同品牌不同系统,MES能不能都接上?别到时候上线了,一半设备连不上,还要花几十万换设备,那找谁说理去。
MES上线不是结束,是刚开头

我见过最多的死法,就是上线验收完,钱付了,服务商走了,再也没人管了。
工厂的工艺会变,产品会换,甚至工位都会挪地方,MES哪能一劳永逸?三个月不改,就跟不上现场的节奏了,工人自然就不用了。
通常来说,一个MES项目的总投入,实施上线占七成,未来三年的调整运维占三成,这个比例是行业里公认的,可查证。很多老板砍预算,先把运维的钱砍了,最后项目死了,反过来骂MES没用,这不就是自己坑自己吗?
💡 给中小制造企业提个醒:如果你厂里连一个懂点信息化、能跟着调参数改流程的人都没有,别一开始就碰那种全定制的大项目。先找适配你这个行业的标准化MES,改一改能用,先跑起来,慢慢迭代,比一口吃个胖子稳妥多了。
不过话说回来,MES真做对了,好处是真看得见。我有个客户做植入类医疗器械,上线跑了一年,生产周期缩了17%,废品率降了9个点,不到14个月就收回了全部成本,老板现在逢人就夸。
现在很多人把MES吹得玄乎,什么工业4.0核心,什么智能工厂入口,说的普通人听不懂。其实说白了,MES就是帮你把车间那本糊涂账算清楚,把原来看不见的浪费都挖出来,就是个帮你赚钱的工具。
别神化它,别简化它,选对了用对了,就是工厂升级最实在的一步。
