去年接了个立体仓库的项目,差点没把我逼疯。
先说结论:立体仓库绝不是买个货架加个堆垛机那么简单。它是一套系统,牵扯到物流、信息流、工艺流,牵一发动全身。💡
做不好,它就是一堆废铁。 做好了,你才知道什么叫仓库里的空间魔法。

我在这里摔的跟头,希望你不要再摔——虽然我极度反感说教,但这些血泪教训,不说憋得慌。
❌ 坑一:盲目追求高度,却忘了地基的哭泣
很多老板一提需求就是:“我要建30米高的立体库!越大越高越先进!” 说实话,听到这儿我头都大了。高,当然好。土地贵啊,往上要空间是最直接的想法。但你知道吗?

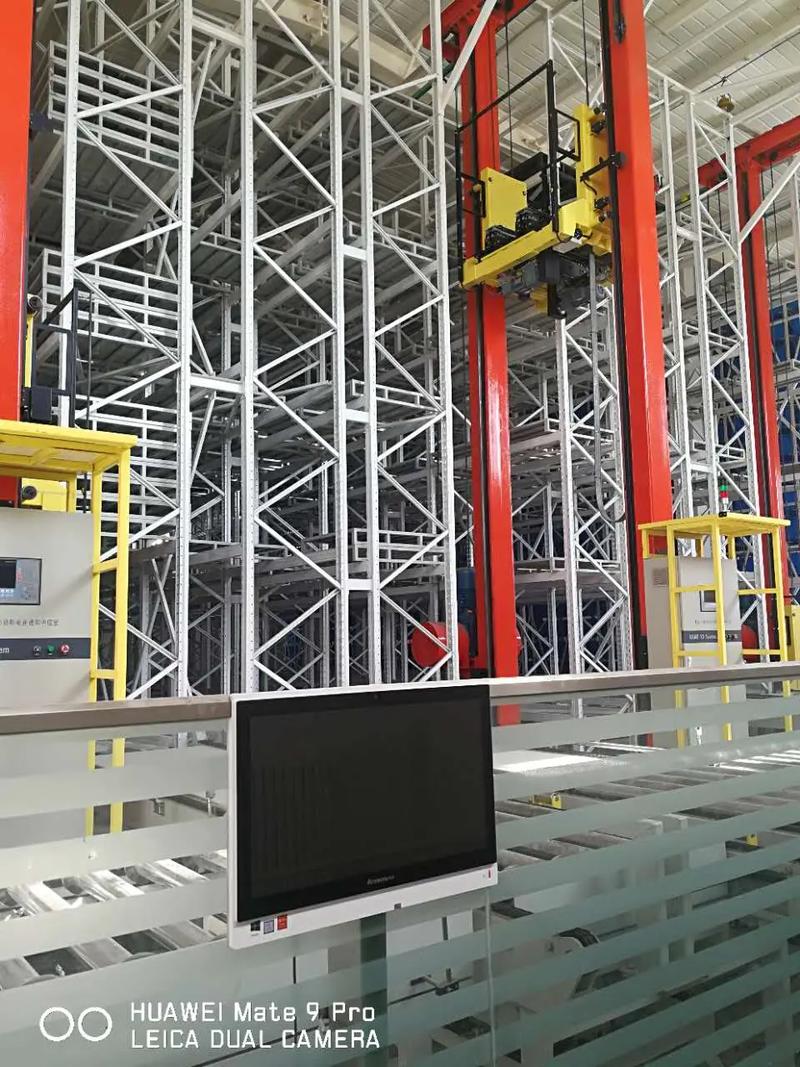

地基沉降哪怕多出几毫米,堆垛机就敢给你闹罢工。 那玩意儿在几十米高空定位,精度要求是毫米级。我们之前有个项目,前期地勘马虎了,结果货架装上去三个月后,基础不均匀沉降,巷道轨道变形,堆垛机卡在半空下不来——现场工程师差点从维修梯上摔下来,骂娘的话隔着手机都烫耳朵。
所以,别光盯着高度。先把地勘报告翻烂了再说。立体仓库的货架是直接坐在基础地板上的,载荷集中。当你的货位里塞满了几百公斤的料箱,那力量全通过立柱传到地上。普通厂房地坪的强度、平整度,大概率不达标。必须做桩基或者整体筏板。还有沉降缝、伸缩缝,怎么和货架布置避开?这都是泪。
问:立体仓库一般多高比较安全?
答:这得看你的存储量和设备选型。国内常见的在15米到24米之间。超过24米,消防、维护、抗震要求成倍增加。不是说30米不能做,你得有钱、有地勤、有靠谱的集成商。有一家汽配厂,非要做28米,结果后期运维成本比预期高了40%,消防审批卡了一年——肠子都悔青了。

⚡ 坑二:被忽略的“物流动线”和曲线救国
立体仓库不是孤岛。它要连着产线、连着月台、连着分拣区。我们常犯的错误是:把立库当个宝贝供起来,结果前后端物流堵成翔。
我见过一个食品项目,立库本身选型、安装都没问题,但每次入库都得用叉车从几百米外的平库把料运过来。叉车在通道里穿梭,和出库的AGV搅成一团,效率不升反降。投资几千万的自动化,最后靠人肉叉车衔接,你说讽刺不?
动线规划要早做,而且用仿真软件跑一跑。很多时候,看似完美的方案,一仿真就现原形:某个转弯处拥堵,某条巷道利用率过高。我强烈建议——❗哪怕花个十几万做离散事件仿真,也比上线后天天救火强。说到这,我又想吐槽某些集成商,拿个CAD图就说技术成熟,真敢骗。
问:穿梭车和堆垛机怎么选?
答:简单说,巷道少、深度浅用堆垛机,品种多、流量大、布局灵活用穿梭车。但别非此即彼。现在多层穿梭车系统能解决很多传统堆垛机的瓶颈,尤其是拆零拣选。不过穿梭车的供电(滑触线还是电容?)、通讯、电池寿命,全是坑。我们有个冷库项目,-25℃环境,穿梭车锂电低温掉电特别快,最后只能改超级电容加在线充电,工期拖了两个月。所以,别听厂家吹参数,一定要做低温测试报告,尤其是化工、冷鲜行业。
💡 坑三:信息系统——大脑不如小脑好使
立体仓库的灵魂是WMS和WCS。但很多项目,硬件先进,软件拉胯。我碰见过一家,上位WMS是集团统一的,只负责账本,不管调度。结果WCS(仓库控制系统)自己算任务,动不动就死锁——堆垛机傻等,输送线空转。后来单独加了智能调度算法模块,才消停。
别幻想一套软件包打天下。 接口不通,是常态。比如你的ERP是SAP,立库供应商的WCS可能只认标准的OPC UA,但你产线PLC又是西门子。中间网关转换、数据延迟、格式不对… 能烦死你。所以,IT和OT融合,早谈!重点谈接口协议、数据字典、异常处理流程。
还有,数据采集别贪多。有人恨不得每个传感器都上网,结果数据库爆了,分析没法用。分清关键数据和非关键数据,是智慧。
问:立体仓库的消防怎么做?
答:这真要命。多数立体库被划为丙类或丁类,但存储物一旦是可燃包装,性质就变了。现在主流是自动喷淋+消防炮,配合防火分区,货架内还得设水平、垂直隔离带。但难点在于,堆垛机巷道窄长、货架高,烟雾探测和灭火覆盖是个问题。吸气式感烟探测器贵但灵敏,早期报警能救命——我们一个纸品仓库靠它躲过一劫。
🧠 终极反思:人,才是最大的变量
最后,我慢慢发现,立体仓库失败,90%是人的问题。管理跟不上,流程不优化,培训不到位,再好的设备也白白闲置。我曾经在某个项目看到,立库建成了,但库存数据不准,员工不信任系统,还是手动记卡、临时码垛,结果立库成了摆设、成了展示厅。漂亮的铁壳子。
所以,上立体仓库,先问问自己:我们的标准化、流程化、数字化基础够不够? 如果连平库的盘点都混乱不堪,那立库只会变成混乱的加速器。
总之,立库是系统工程,得有敬畏心。它不省钱,可能增加管理复杂度,但它是未来智能工厂的核心节点,该走的路,逃不开。
以上就是我的碎碎念,不一定全对,但都是真金白银砸出来的教训。
